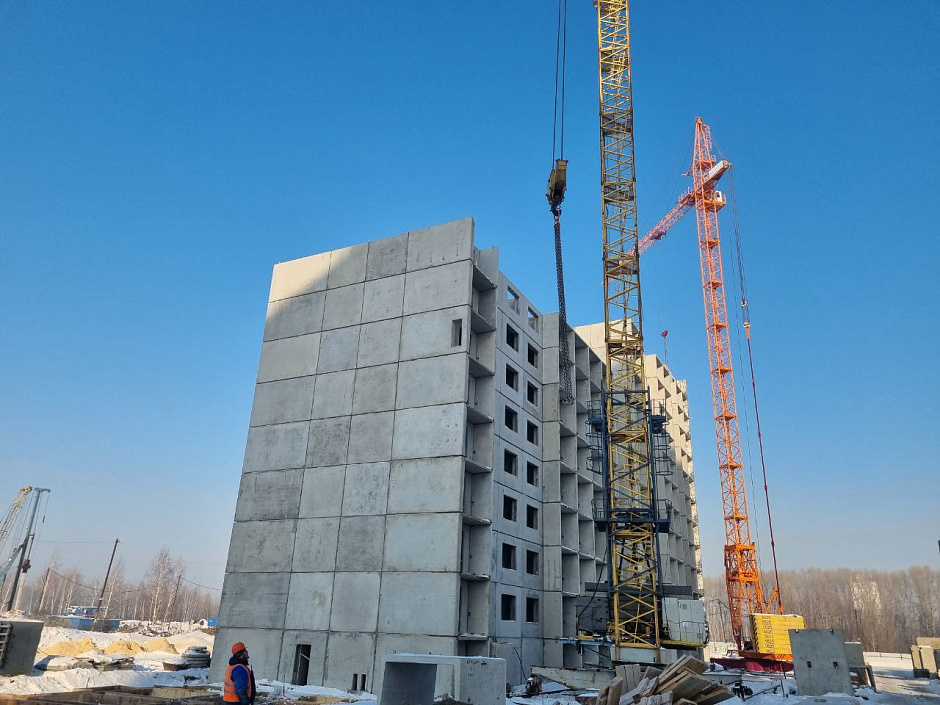

Что нового на строительных площадках? Рассказываем в ежемесячном отчете о ходе строительства.

Работы по внутренней отделке квартир завершены на 95%. Выполняется установка запорной арматуры, финальные клиннинговые работы.

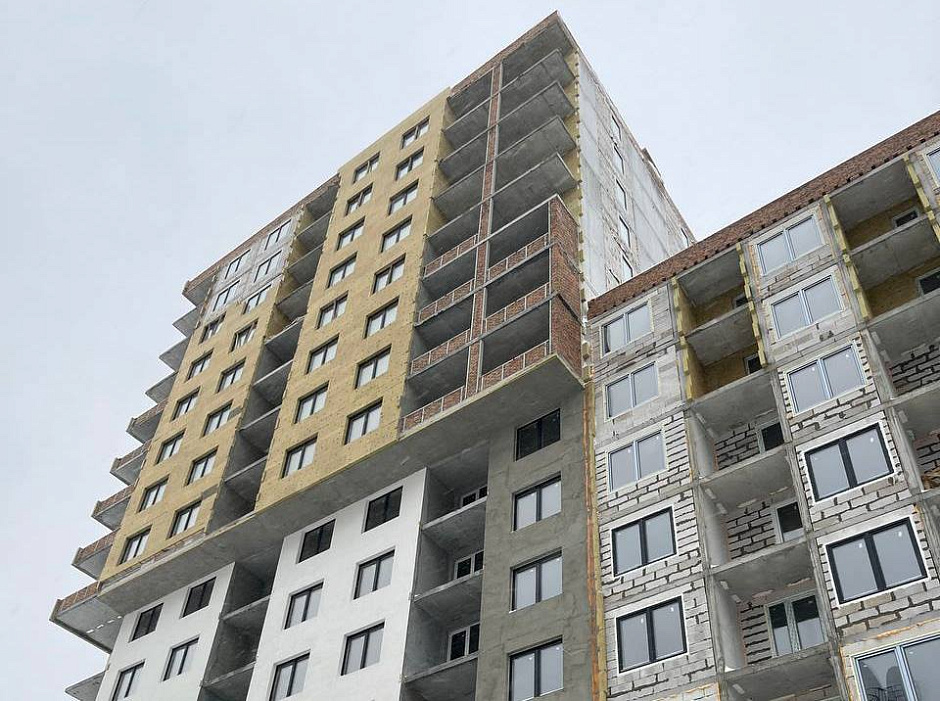

Продолжается монтаж алюминиевых каркасов лоджий в блок-секции №2. В блок-секции №3 эта работа завершена.
Стартовали штукатурные работы: в блок-секции №3 выполнены до уровня 4 этажа. Завершен монтаж инженерных систем водоснабжения, канализации. Выполняется поквартирная электроразводка.

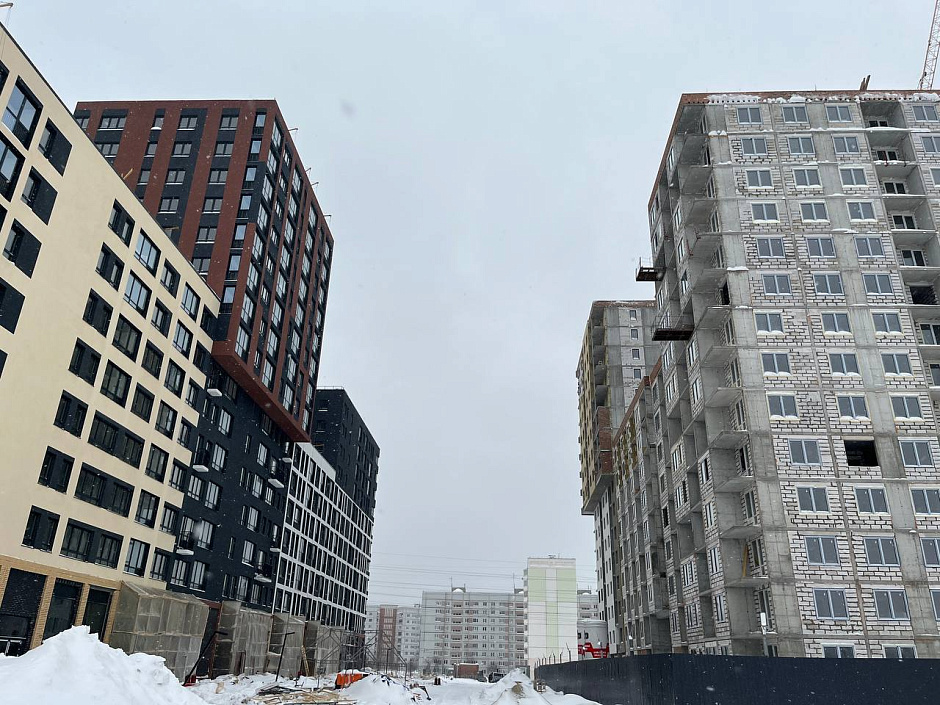

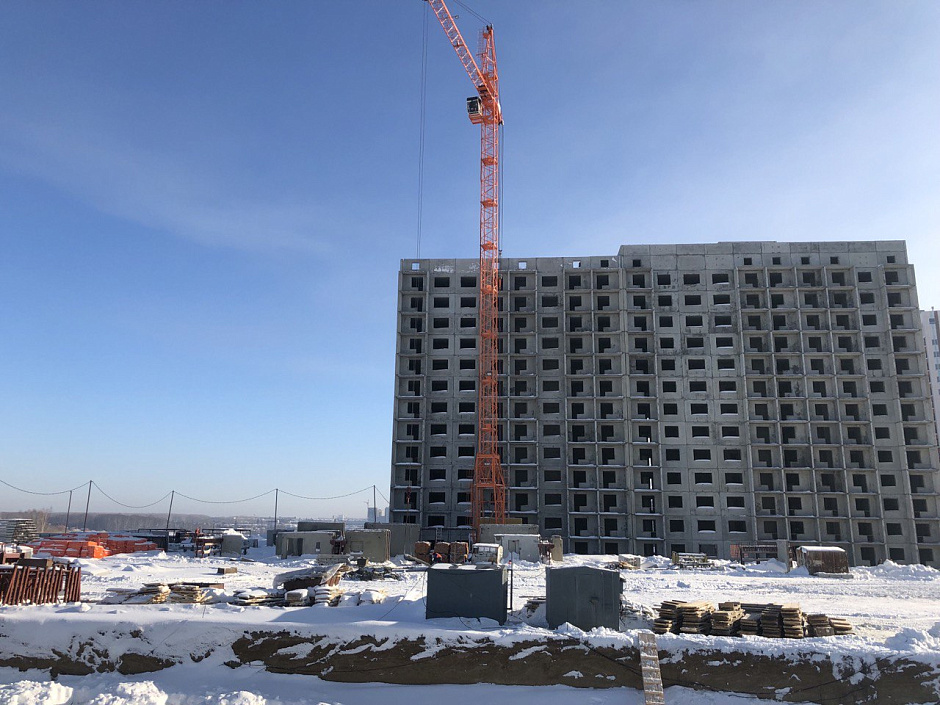

В блок-секции №1 выполнены кровельные работы, в блок-секции №2 – монтажные работы продолжаются на уровне 13 этажа. Завершены подготовительные работы к монтажу инженерных систем отопления и водоснабжения.
Продолжается забивка свай. В блок-секции №3 выполнена заливка бетонного ростверка.

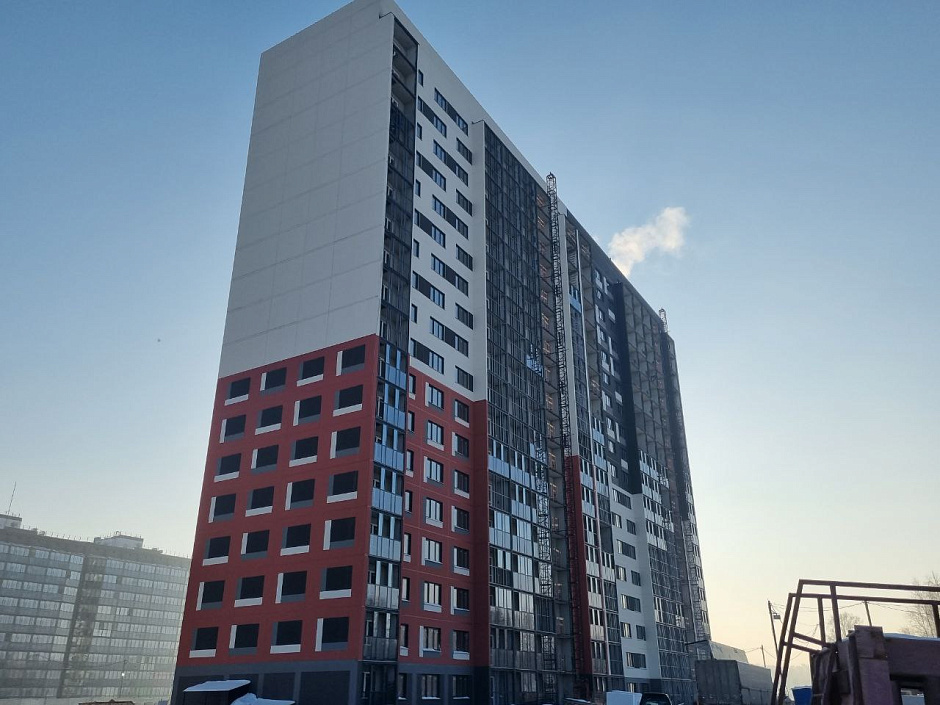

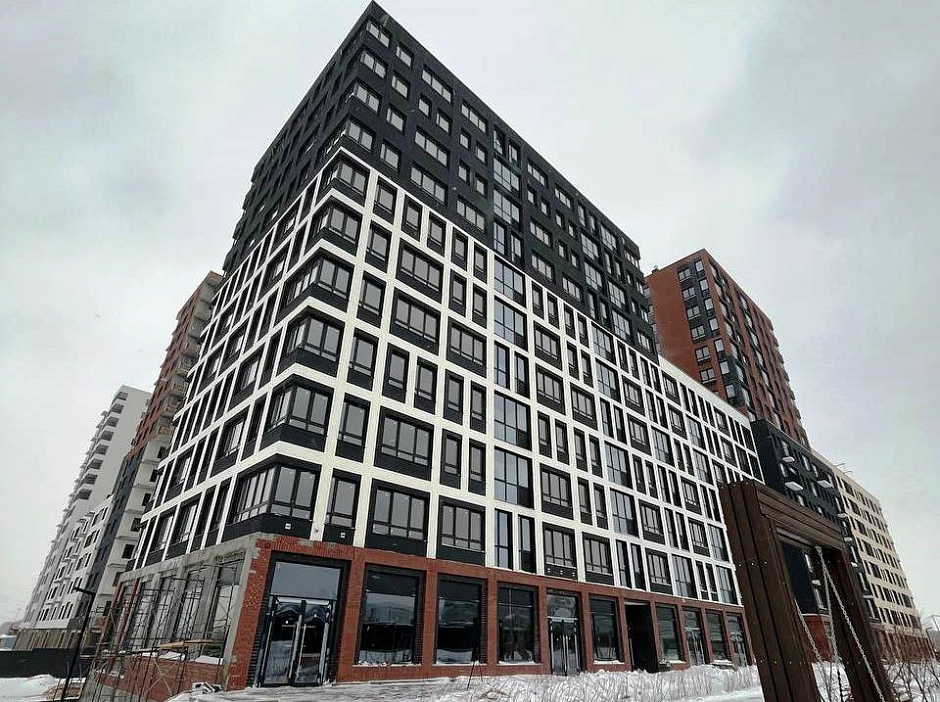

Завершены все отделочные работы на цокольном этаже, выполнено оформление лифтовых холлов. Закончен монтаж вентиляции, все фасадные работы. В доме выполняется финальный клининг.
Большая часть строительно-монтажных работ в доме завершена. Выполняется подготовка к запуску отопления, которое позволит начать отделочные работы.
-
Блок-секция №1 (16-этажная):
-
Монтажные работы - 95%;
-
Кирпичная кладка межквартирных стен – 65%;
-
Наружные стены – 65%.
Блок-секция №2 (14-этажная):
-
Кирпичная кладка межквартирных стен – 85%
-
Монтаж межкомнатных перегородок - 85%;
-
Работы по монтажу вентиляции – 40%;
-
Установка окон – 100%.
Блок-секция №3 (9-этажная):
-
Кирпичная кладка - 95% (кроме работ на электронишах);
-
Работы по монтажу вентиляции, окон, кровли – 100%;
-
Поквартирная электроразводка – 25%.
Блок-секция №4 (16-этажная):
-
Кирпичная кладка - 95% (кроме работ на электронишах);
-
Монтаж коммуникаций для системы отопления – 90%
-
Работы по монтажу вентиляции – 100%
-
Электроразводка – 90%
-

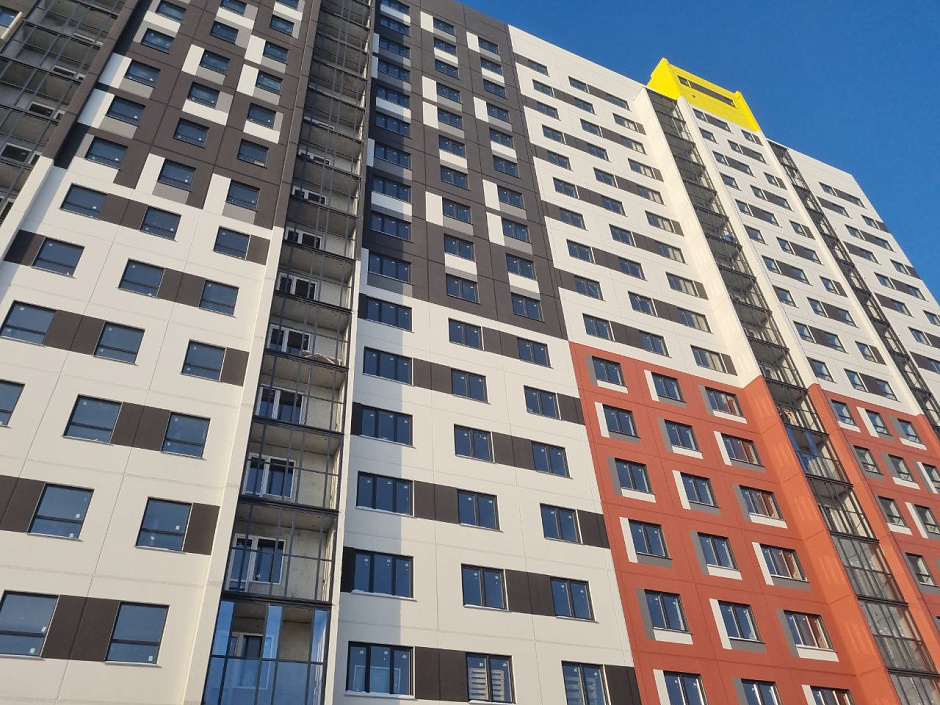

Декоративная отделка фасада – 80%.
Блок-секция №5 (6-этажная):
-
Кирпичная кладка - 95% (кроме работ на электронишах);
-
Работы по монтажу вентиляции – 100%
-
Монтаж коммуникаций для системы отопления - 90%
-
Кровля – 100%
-
Декоративная отделка фасада – 85%
Блок-секция №6 (16-этажная):
-
Кирпичная кладка - 95% (кроме работ на электронишах);
-
Работы по монтажу вентиляции – 100%
-
Кровля и окна – 100%
-
Декоративная отделка фасада – 70%
-
Монтаж коммуникаций для системы отопления – 80%.
Блок-секция №7 (8-этажная):
-
Кирпичная кладка завершена на 95% (кроме работ на электронишах);
-
Работы по монтажу вентиляции – 100%
-
Кровля – 100%
В доме №41 запустили систему отопления. Во 2-й блок-секции закончили монтаж стеклопакетов, в блок-секции №1 эти работы выполнены на 60%. Внутри продолжают монтировать внутренние электрические сети и систему водоснабжения.

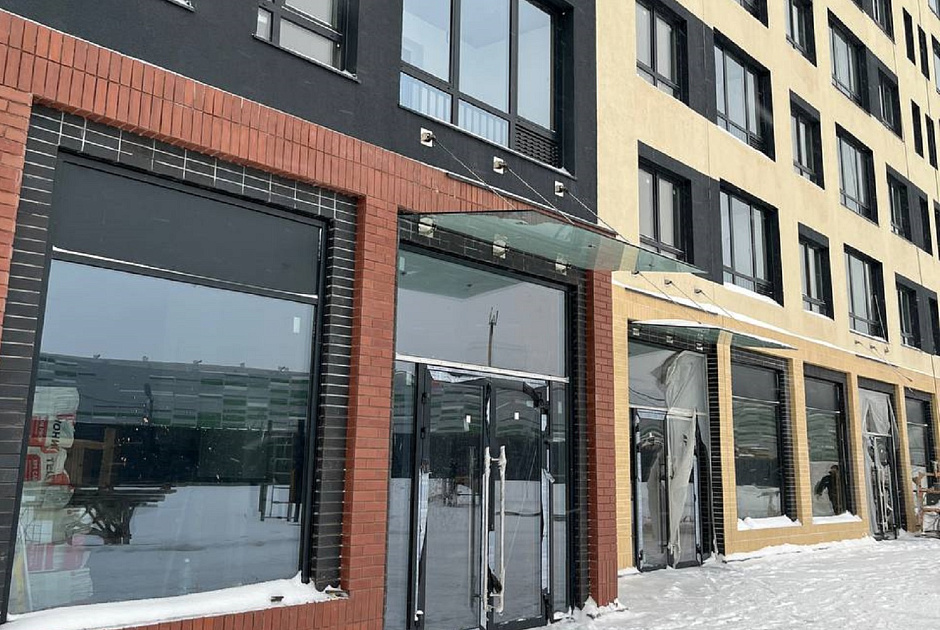

В доме №42 все работы выходят на финишную прямую. Во 2-й блок-секции специалисты закончили внутреннюю штукатурку квартир и облицовку санузлов. На 40% выполнена укладка линолеума выполняется поклейка обоев. Подходит к завершению остекление лоджий. В 1-й блок-секции проводятся аналогичные работы. Выполняется отделка мест общего пользования – плиточная и штукатурная. В феврале пройдут финальные работы по обустройству входных групп – их облицуют керамогранитом.
В доме №43 начались активные монтажные работы. В 1-й блок-секции строительство идет на уровне 12-го этажа, во 2-й – возводят конструктив 8-го этажа. Продолжаются работы по обустройству наружных инженерных сетей.
На стройплощадке дома №44 по ГП специалисты приступили к обустройству свайного поля. К будущему дому подводят внешние коммуникации.
Следующий отчет о ходе строительства – в марте, ровно через месяц. Подробнее о наличии квартир в строящихся домах – в отделах продаж: +7 (383) 373-97-84.
