Что нового на строительных площадках Чистой Слободы, Околицы и ЖК «Тайгинский парк»? Рассказываем в ежемесячном отчете.

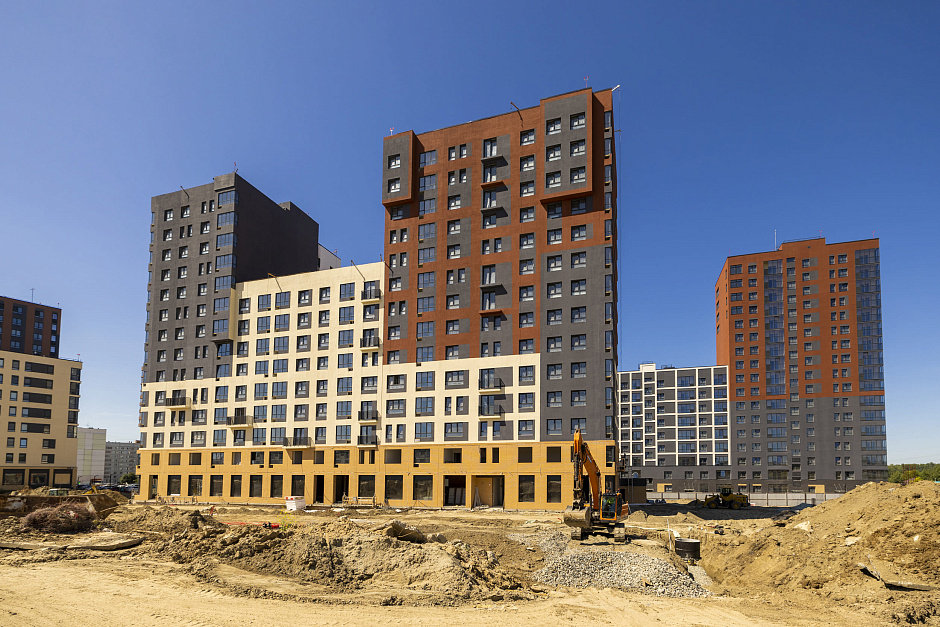

Дом №1 – готовность 90%, ожидается приемка государственной комиссией.
Дом №2 – готовность 95%, ожидается приемка государственной комиссией.
Дом №34 – готовность 95%, ожидается приемка государственной комиссией.

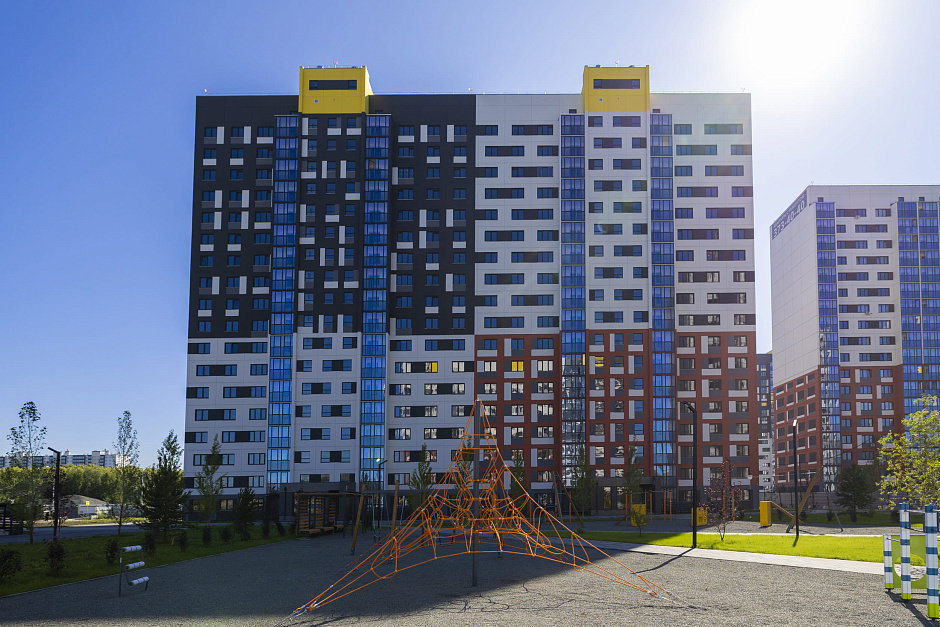

Дом №46 – сдан!
Дом №48:
-
ведется монтаж блок-секций на уровне кровли;
-
монтаж окон – 25%;
-
наружные сети – 75%.

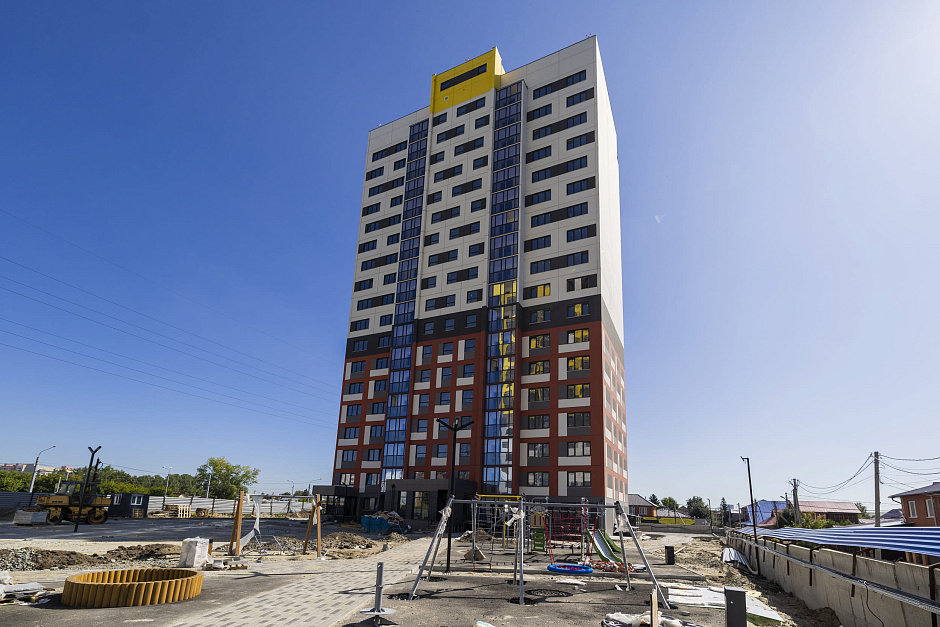

Дом №57:
-
вентиляция – 80%;
-
кровельные работы – 50%;
-
монтаж окон – 90%;
-
монтаж витражей – 90%;
-
чеканка межпанельных швов – 90%;
-
герметизация швов фасада – 90%;
-
покраска фасада – 90%;
-
поквартирная электроразводка – 90%;
-
водоснабжение – 90%;
-
отопление – 90%;
-
штукатурная отделка стен – 90%;
-
шпатлевка стен – 90%;
-
укладка плитки в местах общего пользования – 40%;
-
поквартирная установка входных дверей – 90%;
-
укладка плитки в санузлах – 25%;
-
монтаж натяжных потолков – 15%;
-
монтаж лифтового оборудования – 55%;
-
пожарная сигнализация – 85%;
-
установка противопожарных дверей – 90%;
-
наружные сети – 75%.

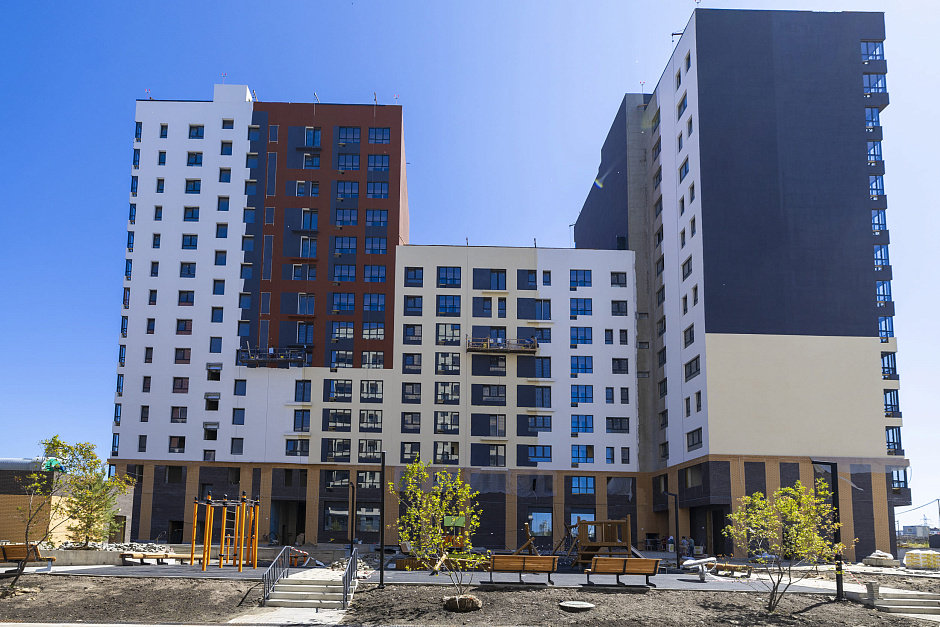

Дом №3 – сдан!

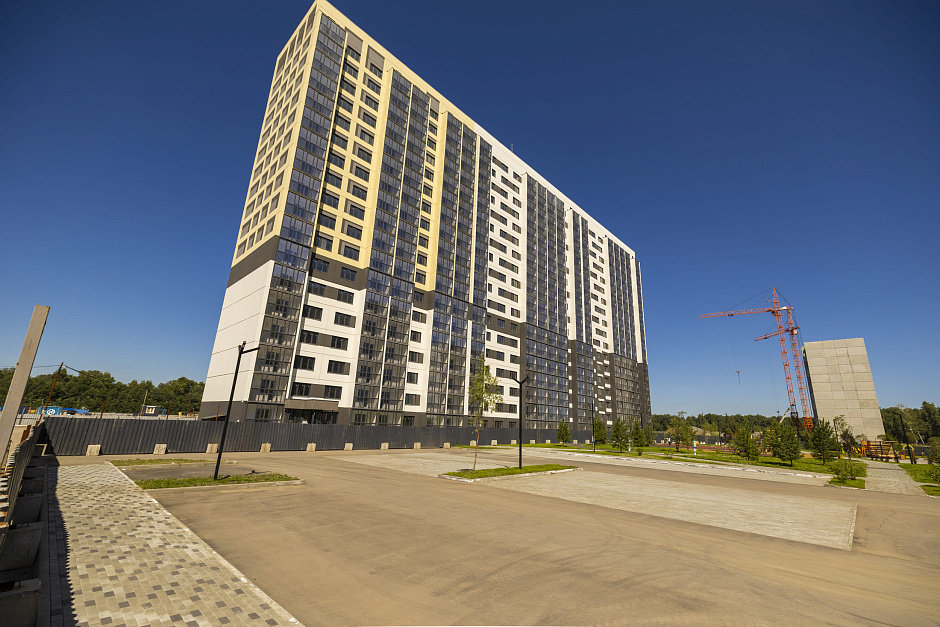

Дом №4 – готовность 90%, ожидается приемка государственной комиссией.
Дом №12 – сдан!
Дом №13:
-
чеканка межпанельных швов – 55%;
-
герметизация швов фасада – 30%;
-
покраска фасада – 25%;
-
монтаж вентиляции – 45%;
-
монтаж окон – 85%;
-
установка витражей – 30%;
-
отопление – 50%;
-
водоснабжение – 40%;
-
поквартирная электроразводка – 20%;
-
штукатурная отделка стен – 20%;
-
шпатлевка стен – 5%;
-
укладка плитки в местах общего пользования – 10%;
-
установка противопожарных дверей – 10%;
-
пожарная сигнализация – 5%;
- наружные сети – 35%.

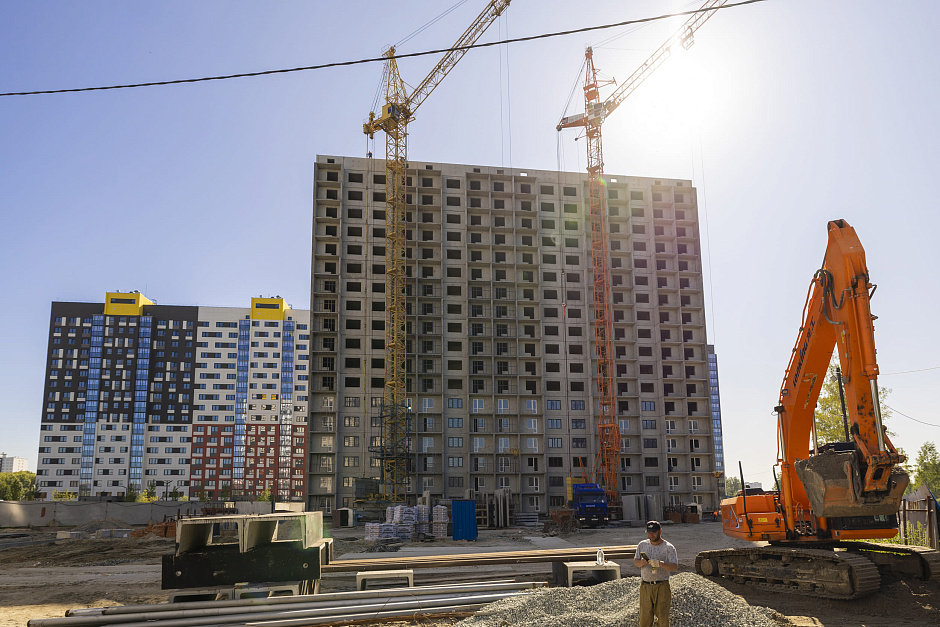

Дом №14:
-
блок секция №1: ведется монтаж на уровне 8-го этажа;
-
блок секция №2: ведется монтаж на уровне 13-го этажа;
-
блок секция №3: ведется монтаж на уровне 14-го этажа;
-

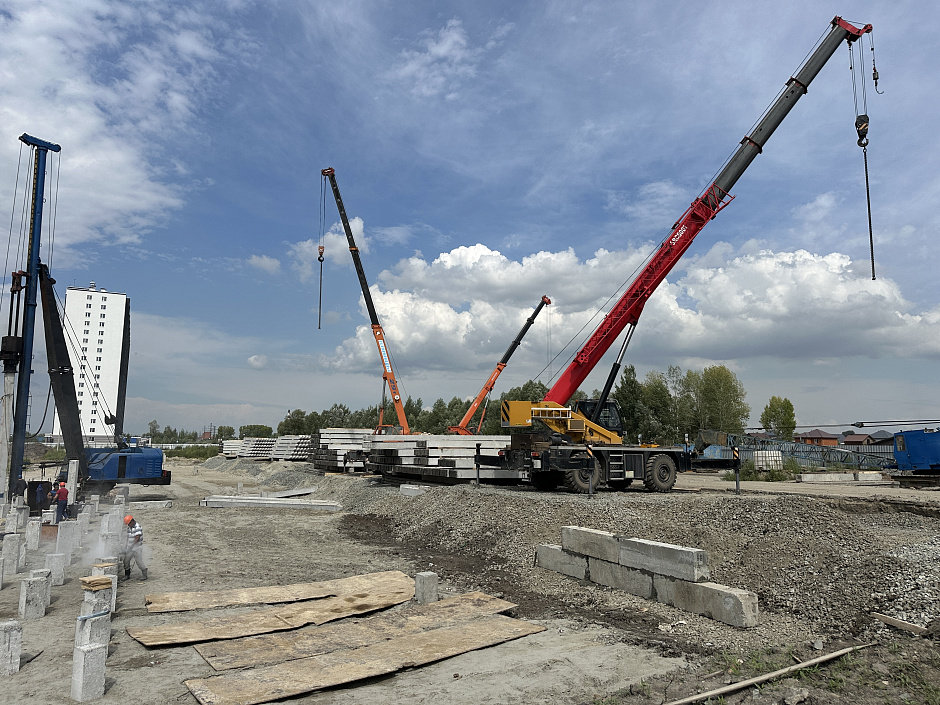

наружные сети – 5%.
С новостями со стройплощадок вернемся через месяц! Актуальная информация о наличии квартир на нашем сайте и у менеджеров отдела продаж: +7 (383) 373-45-16.
