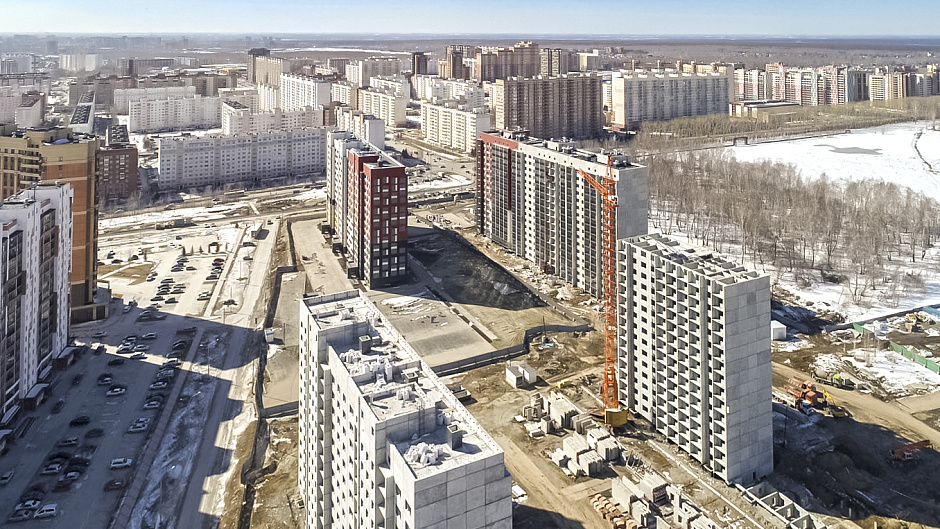

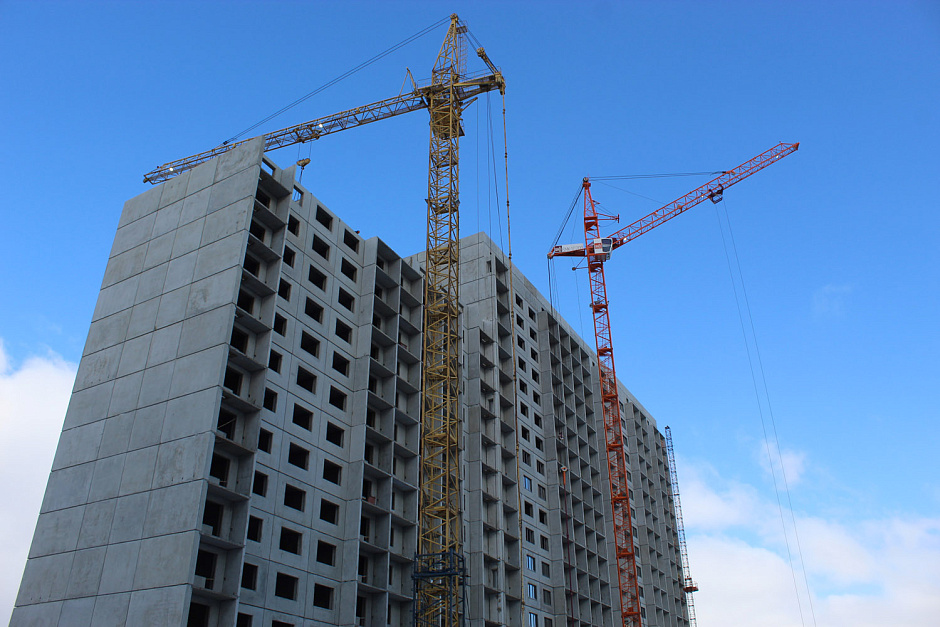

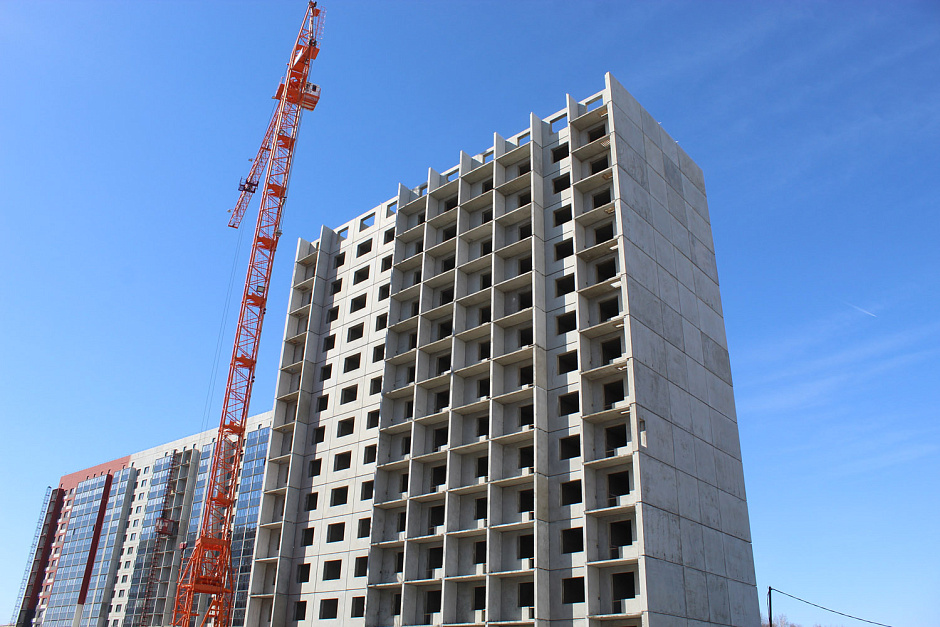

Что нового на строительных площадках? Рассказываем в ежемесячном отчете о ходе строительства.

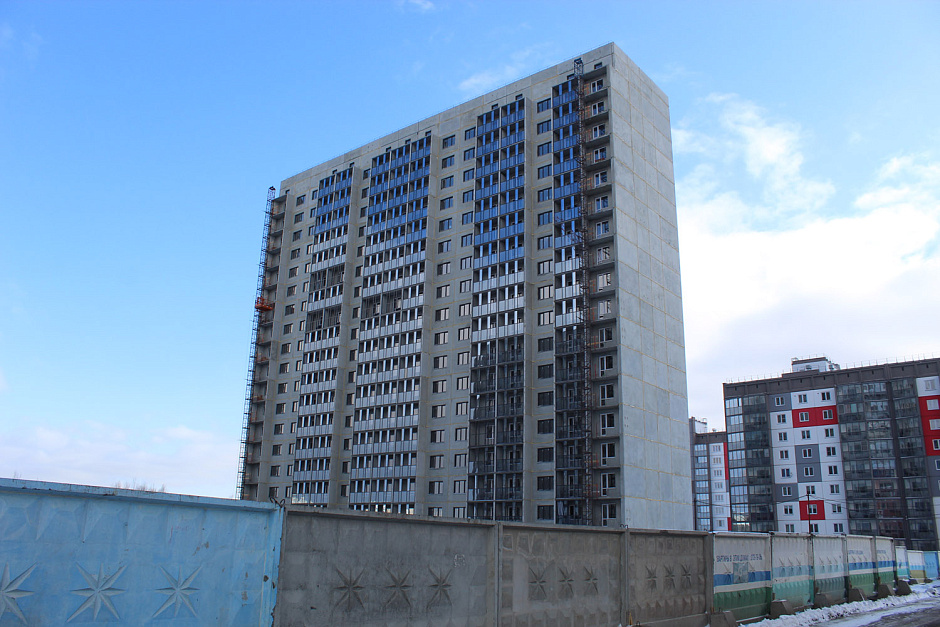

Дом проходит экспертизу госкомиссии.
Монтаж алюминиевых каркасов лоджий выполнен на 90%.
Завершаются штукатурные работы, они выполнены на 95%.
Монтируются этажные электрощиты.
Кровельные работы выполнены во всех блок-секциях на 70%.
Завершена кирпичная кладка входных групп, строители приступили к фасадной отделке подъездов.
Стартовали работы по монтажу натяжных потолков – работа выполнена на 30%
Кафельная отделка ванных комнат выполнена на 60%
Монтаж лифтов в трех блок-секциях - на 60%
Также ведутся работы по монтажу пожарной сигнализации.
Монтаж сетей отопления и водоснабжения выполнен на 100%. Ведутся работы на индивидуальном тепловом пункте.
В доме установлены окна во всех блок-секциях. Стартовал монтаж алюминиевых каркасов лоджий.
Выполняется поквартирная электроразводка, подготовка к штукатурным работам.
В блок-секции №3 – выполнен монтаж 15 этажа, в блок-секции №2 – выполнятся монтаж цокольного этажа. В блок-секции №1 завершаются фундаментные работы.
Тайгинский паркДом №2:
Дом проходит экспертизу госкомиссии.

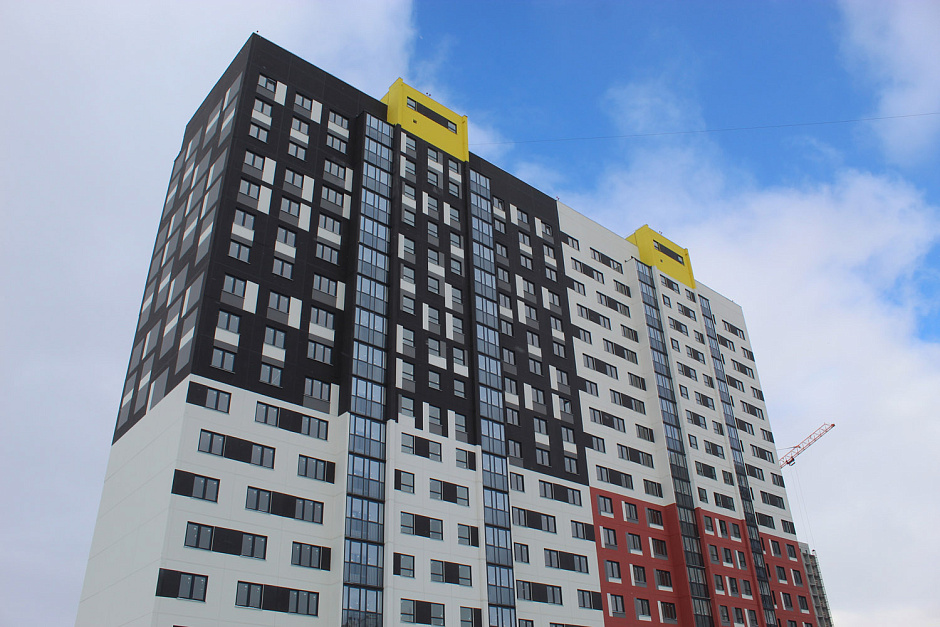

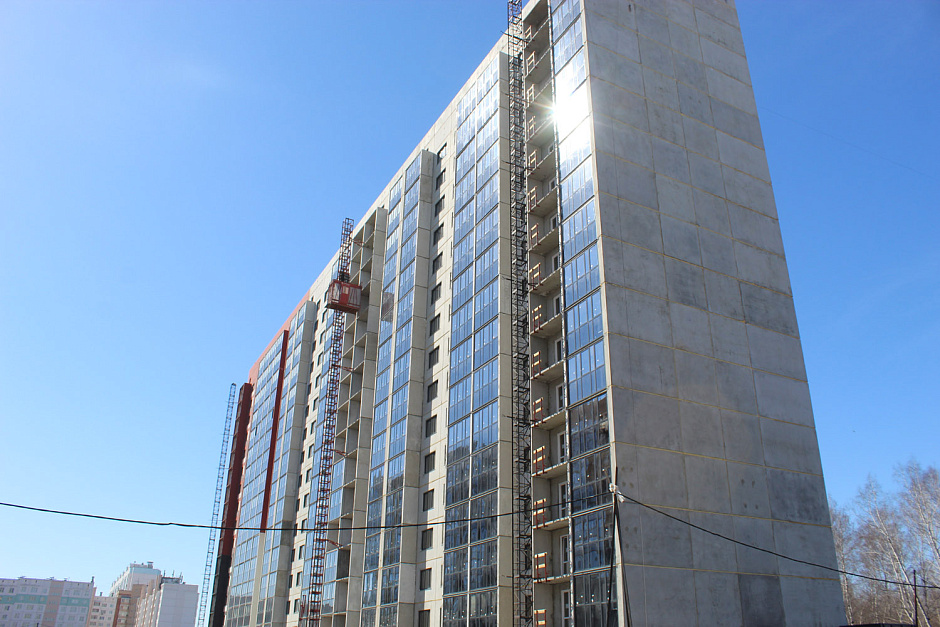

Блок-секция №1 (16-этажная):
-
Наружные стены – 95%.
-
Внутренние перегородки из газобетона – 10%
-
Кирпичная кладка межквартирных стен – 100%;
-
Вентиляция – 25% с 2 по 6 этаж
-
Поквартирная электроразводка – 30% с 2 по 6 этаж
-
Монтаж окон - 80%
-
Кровельные работы – 60%
Блок-секция №2 (14-этажная):
-
Наружные стены – 90%.
-
Внутренние перегородки из газобетона – 80%
-
Кирпичная кладка межквартирных стен – 95%;
-
Работы по монтажу вентиляции – 90%;
-
Поквартирная электроразводка – 90%
-
Монтаж окон - 80%
-
Утепление фасада – 15%
Блок-секция №3 (9-этажная):
-
Наружные стены – 95%.
-
Внутренние перегородки из газобетона – 90%
-
Кирпичная кладка межквартирных стен – 95%;
-
Поквартирная электроразводка – 90%.
-
Монтаж стояков отопления – 90%
-
Монтаж окон – 80%
-
Фасадные работы (утепление, декоративная отделка, покраска) – 70%
-
Кровельные работы – 90%
Блок-секция №4 (16-этажная):
-
Наружные стены – 90%.
-
Внутренние перегородки из газобетона – 95%
-
Кирпичная кладка межквартирных стен – 90%;
-
Электроразводка – 100%
-
Монтаж коммуникаций для системы отопления и водоснабжения, ливневой канализации – 90%
-
Монтаж отопительных приборов – 70%
-
Штукатурная отделка квартир и мест общего пользования – 80%
-
Монтаж стяжки пола – 95% с 4 по 7 этаж
-
Монтаж окон – 90%
-
Монтаж каркасов лоджий – 95%, остекления – 80%
-
Фасадные работы (утепление, декоративная отделка, покраска) – 85%.
-
Кровельные работы – 95%
-
Монтаж пожарной сигнализации – 20%
Блок-секция №5 (6-этажная):
-
Наружные стены – 90%.
-
Внутренние перегородки из газобетона – 95%
-
Кирпичная кладка межквартирных стен – 95%;
-
Монтаж коммуникаций для системы отопления и водоснабжения – 90%
-
·Ливневая канализация – 50%
-
Монтаж отопительных приборов – 70%
-
Монтаж каркасов лоджий – 95%
-
Штукатурная отделка квартир и мест общего пользования – 90% с 3 по 6 этаж
-
Монтаж пожарной сигнализации – 20%
-
Декоративная отделка фасада – 85%
-
Монтаж окон - 90%
-
Кровельные работы – 90%
Блок-секция №6 (16-этажная):
-
Наружные стены – 90%.
-
Внутренние перегородки из газобетона – 95%
-
Кирпичная кладка межквартирных стен – 95%;
-
Монтаж коммуникаций для системы отопления – 90%.
-
Монтаж отопительных приборов – 70%
-
Штукатурные работы – работы выполнены на 3 и 4 этажах
-
Монтаж каркасов лоджий – 95%, витражей – 60%
-
Работы по монтажу вентиляции – 100%
-
Декоративная отделка фасада – 70%
-
Монтаж окон - 80%
-
Кровельные работы – 90%
-
Монтаж пожарной сигнализации – 20%
Блок-секция №7 (8-этажная):
-
Наружные стены – 90%.
-
Внутренние перегородки из газобетона – 95%
-
Монтаж стояков отопления – 90%
-
Работы по монтажу электроразводки в квартирах и местах общего пользования – 100%
-
Работы по монтажу вентиляции – 100%
-
Утепление наружных стен фасада – 15%
-
Монтаж окон - 90%
-
Кровельные работы – 90%
-
Декоративная отделка фасада – 70%

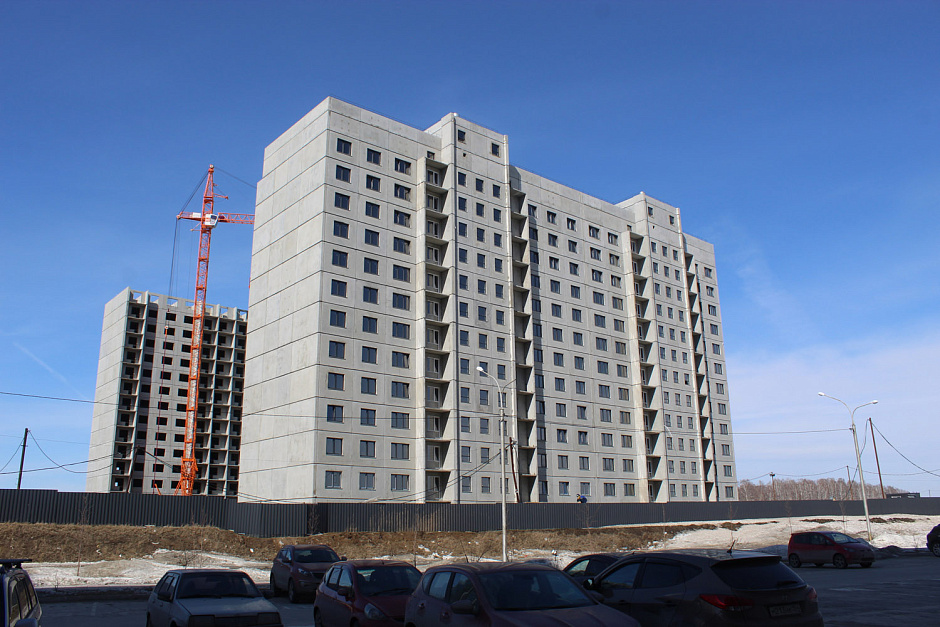

- Внутренние отделочные работы в доме №41 – в активной фазе. Оштукатуривание стен полностью завершено. Специалисты монтируют электросети, занимаются установкой сантехники и укладкой плитки в санузлах. На днях в квартирах начнется поклейка обоев, затем строители приступят к укладке линолеума и монтажу натяжных потолков. Покраска фасада дома стартует в конце апреля, когда установится теплая погода.
-
Государственная комиссия приняла дом №42 в эксплуатацию! Впереди - последние штрихи к портрету перед заселением – завершение благоустройства придомовой территории с установкой малых форм и работами по озеленению с приходом тепла.
-

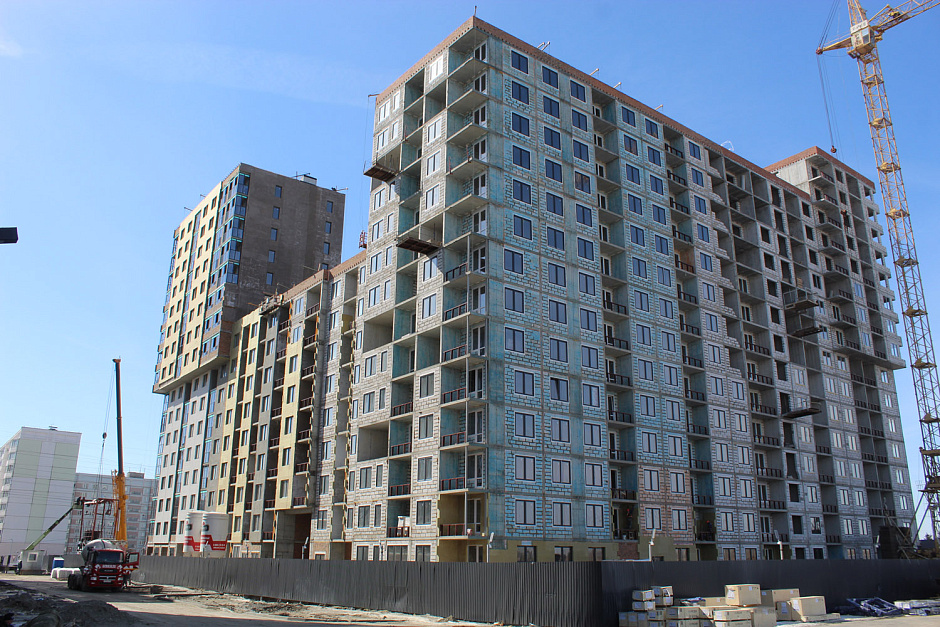

В доме №43 завершился монтаж каркаса здания 1-й и 2-й блок-секций. В 3-й блок-секции строительные работы проводятся на уровне 16 этажа. Внутри дома начались работы по устройству инженерных сетей: водопровода, системы отопления, электрических сетей и вентиляции.
-

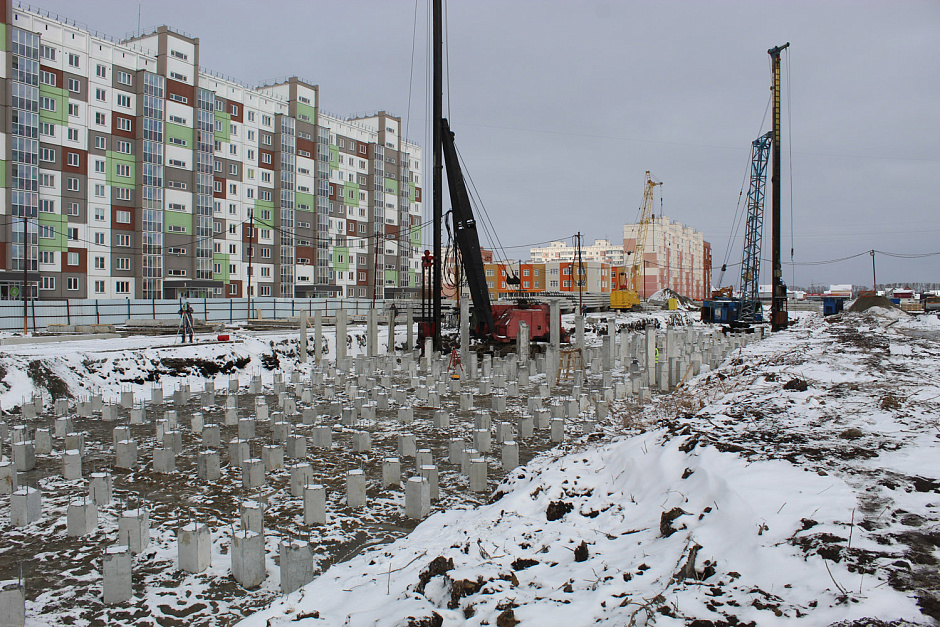

На стройплощадке дома №44 по ГП подходят к завершению работы по забивке свай. Около дома продолжается возведение наружных коммуникаций.
-

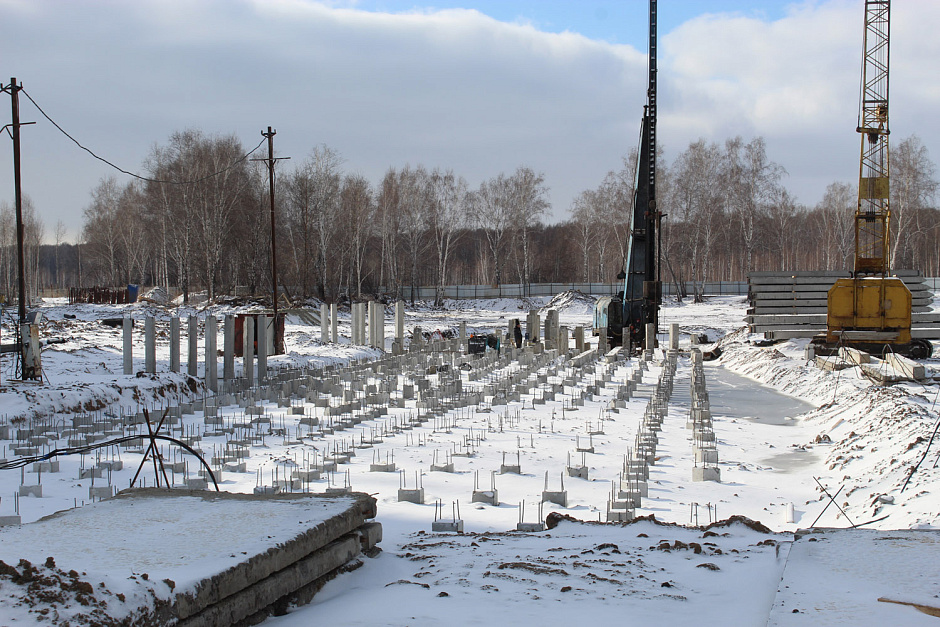

Стартовали продажи квартир в доме №55 по ГП. Новая 12-этажная новостройка расположится между домами по ул.Титова,254 и ул.Титова,252/2. Сейчас на месте будущего дома ведутся работы по забивке свай – они выполнены на 50%. Строители также начали возведение ростверка 4-й блок-секции.
О новых изменениях на стройплощадках узнаем через месяц. Узнать о наличии квартир в строящихся домах микрорайона вы можете на нашем сайте и у менеджеров отдела продаж +7 (383) 373-45-16.
