Ход строительства в ноябре

3 ноября 2022

Что нового на строительных площадках к началу ноября? Рассказываем в ежемесячном отчете о ходе строительства.

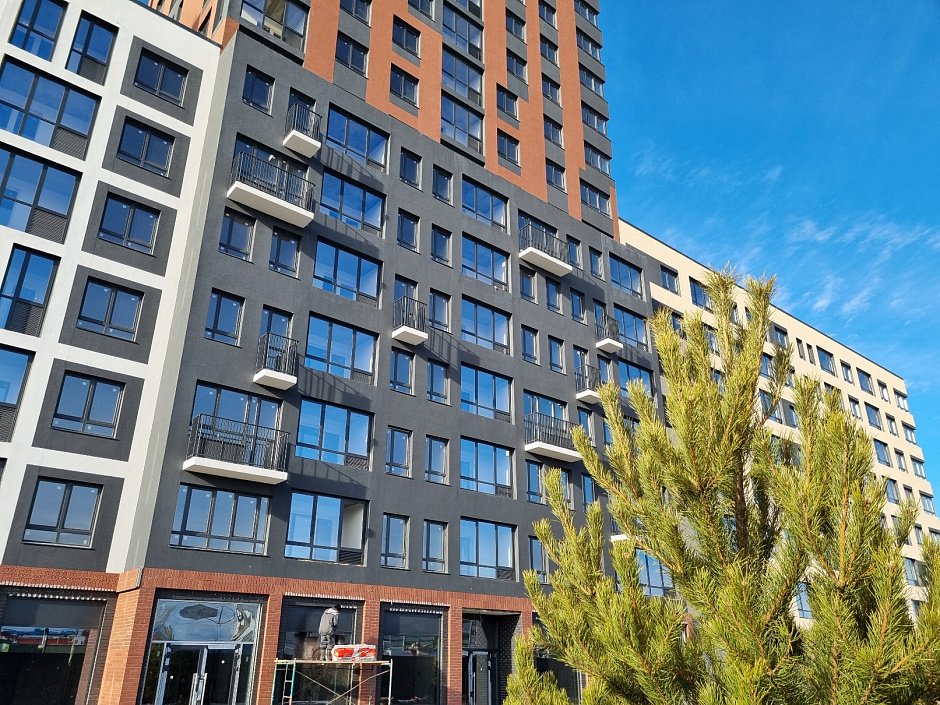

Околица

Дом №2

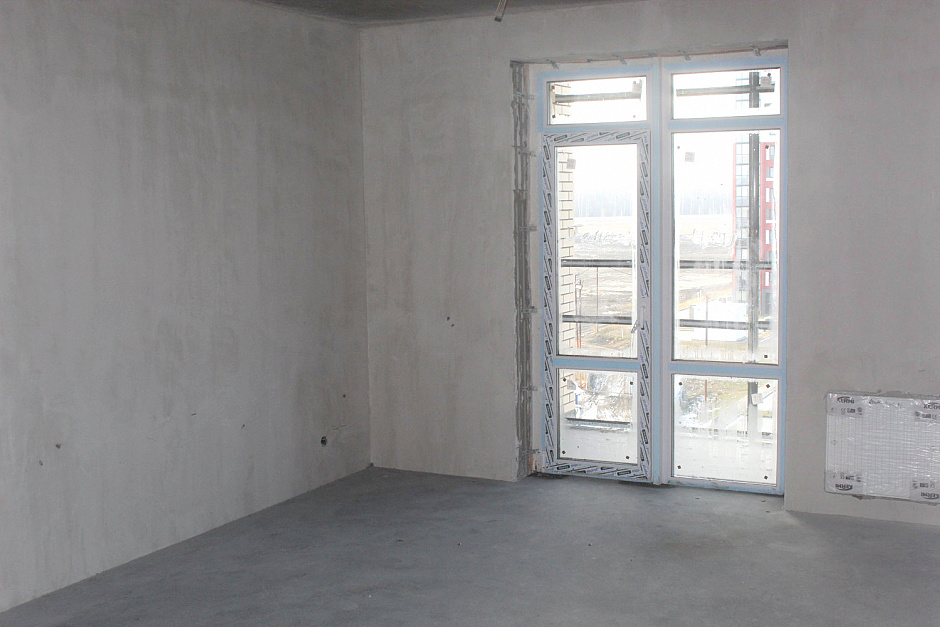

В доме завершены все фасадные работы. Проводится финальный этап монтажа систем отопления. Продолжается внутренняя отделка квартир.

Штукатурные и шпаклевочные работы завершены на 100%. На 80% выполнена кафельная отделка ванных комнат и санузлов. Ведется подготовка демоэтажа. Продолжается монтаж алюминиевых балконных каркасов. Эта работа выполнен на 70%.

Придомовая территория заасфальтирована, продолжается формирование покрытия пешеходных дорожек.

Дом №1.

Все блок-секции смонтированы на 100%. В октябре приступили к окраске фасада: на 50% выполнена окраска фасада одной из блок-секций. Продолжается монтаж окон: более 60% оконных блоков установлено. Также в октябре приступили к монтажу отопления, электромонтажным и штукатурным работам.

Тайгинский парк

Дом №2:

Блок-секция №1.

  • Отделка общих помещений - 100%

  • Предчистовая отделка квартир с 6 по 8 этажи – 95%

  • Чистовая отделка квартир со 2 по 5 этажи – 90%

  • Ремонт под ключ - 50%

Блок-секция №2.

  • Отделка общих помещений - 20%

  • Предчистовая отделка квартир с 6 по 15 этажи – 80%

  • Чистовая отделка квартир со 2 по 5 этажи – 20%

Блок-секция №3

  • Отделка общих помещений - 90%

  • Предчистовая отделка квартир с 6 по 11 этаж – 95%

  • Чистовая отделка квартир со 2 по 5 этаж – 90%

Ремонт под ключ - 50%

Продолжаются работы на 1 этаже здания, который на будет отведен под коммерческие помещения и сферу услуг: выполнены работы по электроразводке, подготовке к формированию стяжки пола. Декоративная отделка фасада клинкерной плиткой завершена на 40%. Установлены высокие панорамные окна.

На цокольном этаже, который займут кладовые, все работы по отделке завершены на 95%.

В октябре в доме было запущено отопление. Завершаются работы по монтажу вентиляции. Продолжается благоустройство территории (работа завершена на 70%): асфальтирование, озеленение. На придомовой территории высаживают крупномерные сосны, ясени, рябины, а также кусты - кизильника и разноцветного пузыреплодника.

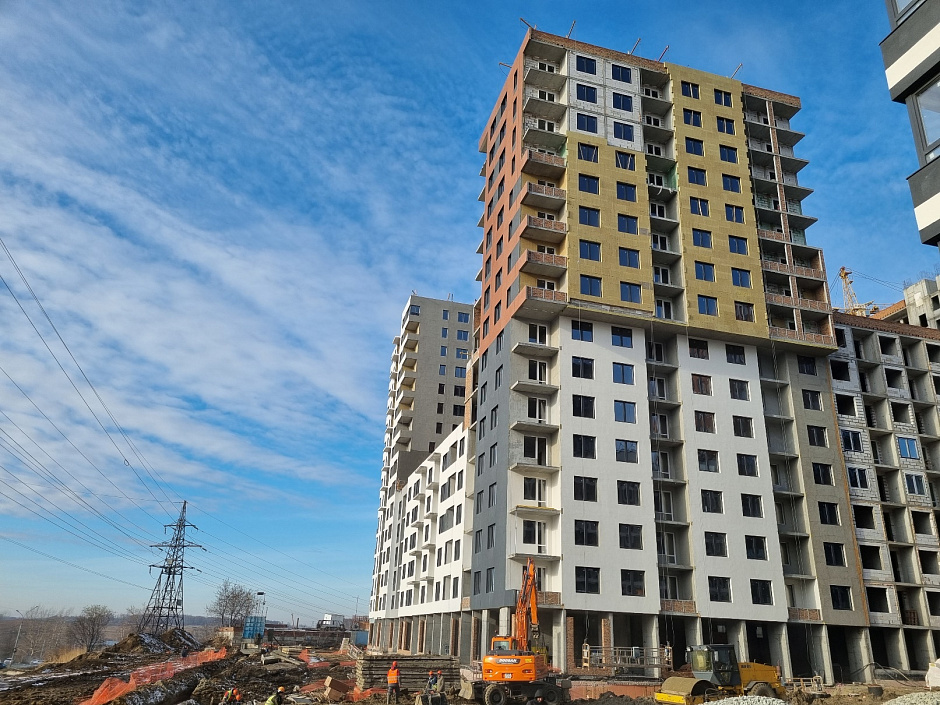

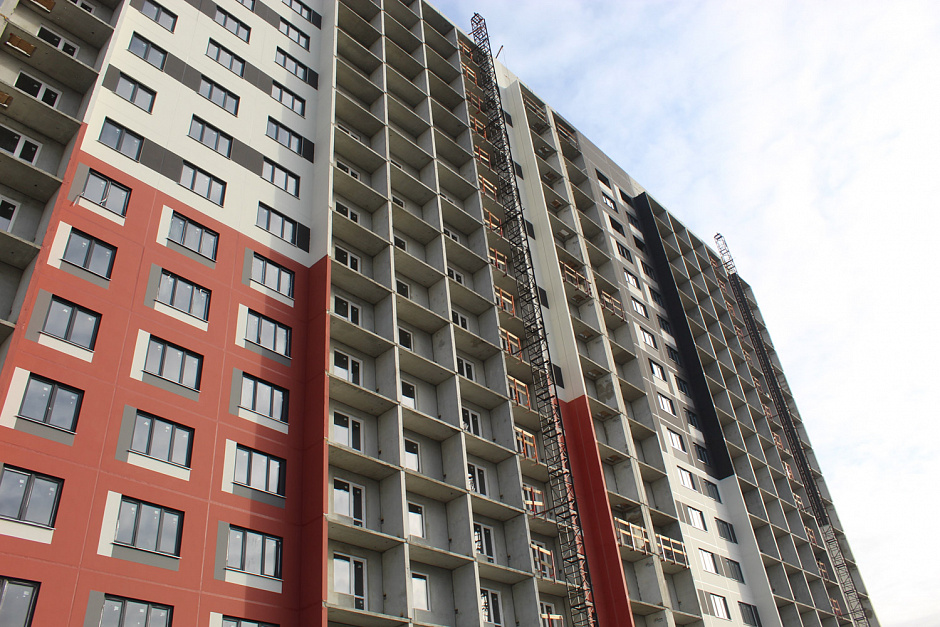

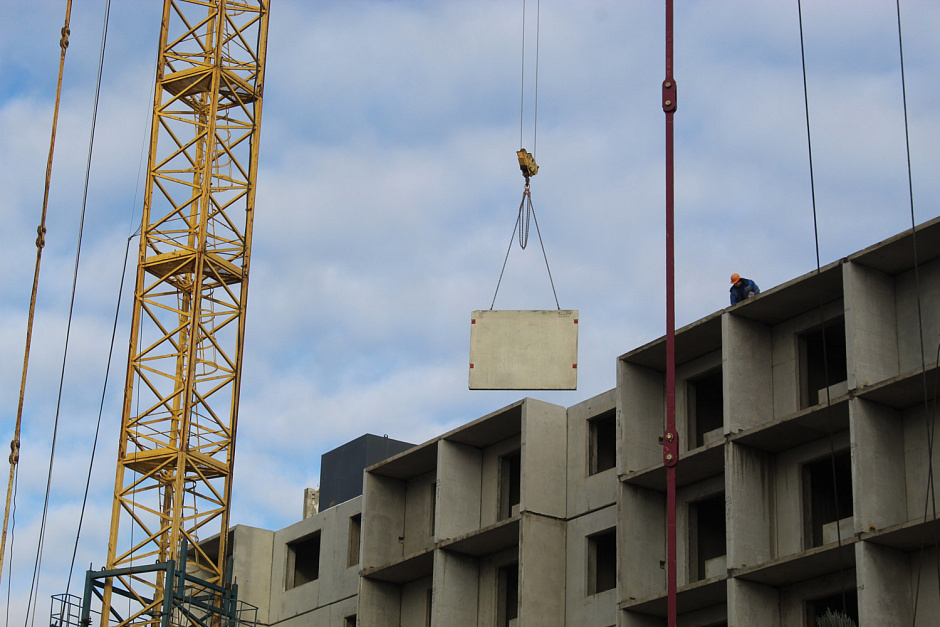

Дом №1:

  • Блок-секция №1 (16-этажная):

  • Монтажные работы завершены на 55%

  • Кирпичная кладка межквартирных стен – 20% (работы ведутся на 4 этаже)

  • Монтаж межкомнатных перегородок – выполнен на 20%.

Блок-секция №2 (14-этажная):

  • Кирпичная кладка межквартирных стен и монтаж межкомнатных перегородок выполнен на 85%

  • Работы по монтажу вентиляции – 20%

Блок-секция №3 (9-этажная):

  • Кирпичная кладка межквартирных стен – 90%

  • Монтаж межкомнатных перегородок – 100%

  • Работы по монтажу вентиляции – 50%

  • Монтаж окон – 20%

  • Кровля – 50%

Блок-секция №4 (16-этажная):

  • Монтаж межкомнатных перегородок - 100%

  • Кирпичная кладка межквартирных стен – 90%

  • Работы по монтажу вентиляции – 60%

  • Кровля – 75%

  • Монтаж коммуникаций для системы отопления - 80%

  • Электроразводка – 20%

  • Монтаж окон – 100%

  • Декоративная отделка фасада – 80%

Блок-секция №5 (6-этажная):

  • Монтаж межкомнатных перегородок – 100%

  • Кирпичная кладка межквартирных стен – 90%

  • Работы по монтажу вентиляции – 80%

  • Кровля – 80%

  • Монтаж окон – 100%

  • Декоративная отделка фасада – 80%

Блок-секция №6 (16-этажная):

  • Монтаж межкомнатных перегородок – 100%

  • Кирпичная кладка межквартирных стен – 90%

  • Работы по монтажу вентиляции – 70%

  • Кровля – 80%

  • Монтаж окон – 100%

  • Декоративная отделка фасада – 70%

Блок-секция №7 (8-этажная):

  • Кирпичная кладка межквартирных стен – 85%

  • Монтаж межкомнатных перегородок – 100%

  • Работы по монтажу вентиляции – 50%

  • Кровля – 50%

  • Монтаж окон – 100%

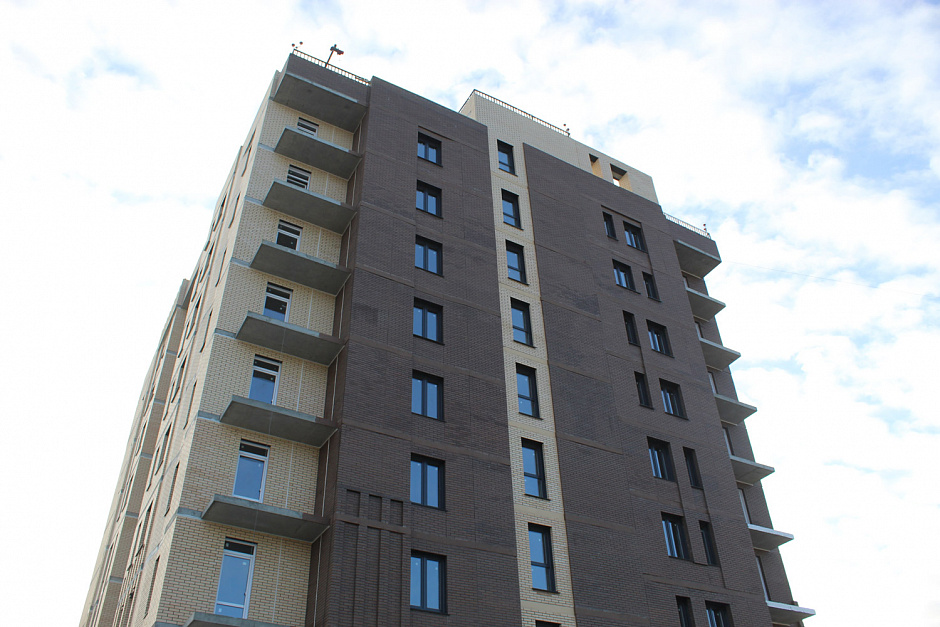

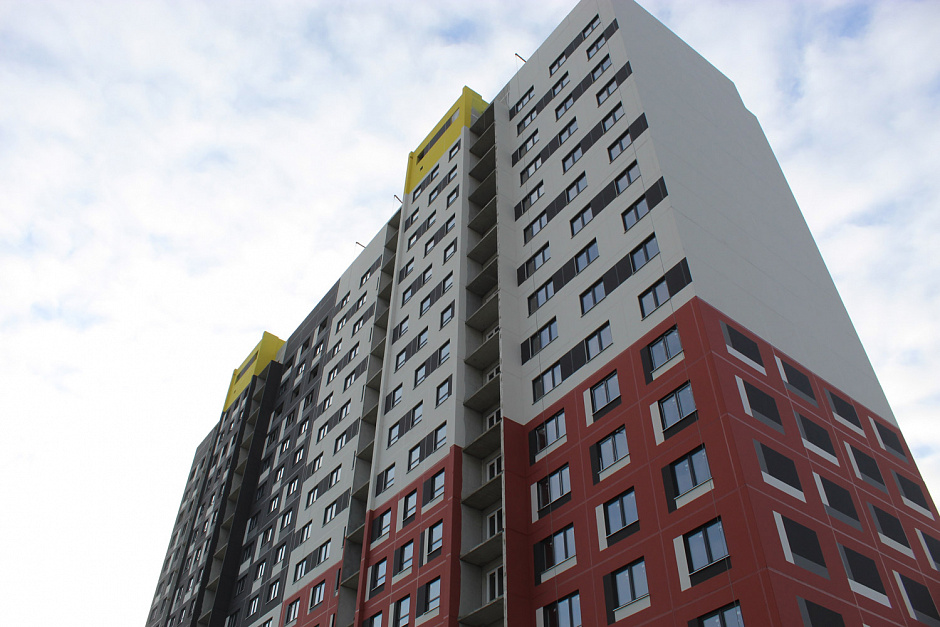

Чистая Слобода

Все работы в доме № 81 выполнены на 99%. Здесь идет подготовка к приемке дома и визиту комиссии государственного строительного надзора.

В доме комфорт-класса № 74 завершены внутренние штукатурные работы, устройство коммуникаций и монтаж входных дверей. Специалисты устанавливают витражное остекление балконов, выполняют чистовую отделку в местах общего пользования: устройство потолков и поклейку плитки. Начаты работы по монтажу лифтового оборудования. Благоустройство придомовой территории – на завершающем этапе.

В доме №41 по ГП в обеих блок-секциях начался монтаж конструктива здания на уровне 7-го этажа.

В доме № 42 завершились работы по покраске фасада. На 90% выполнены работы по установке окон, ведется подготовка к остеклению балконов. Внутри дома продолжается устройство систем тепло-, водо- и электроснабжения. На начальном этапе - штукатурные работы в квартирах и местах общего пользования.

Завершается укладка асфальтового покрытия на придомовой территории, ведется монтаж внешних инженерных сетей.
