Что нового на строительных площадках? Рассказываем в ежемесячном отчете о ходе строительства.

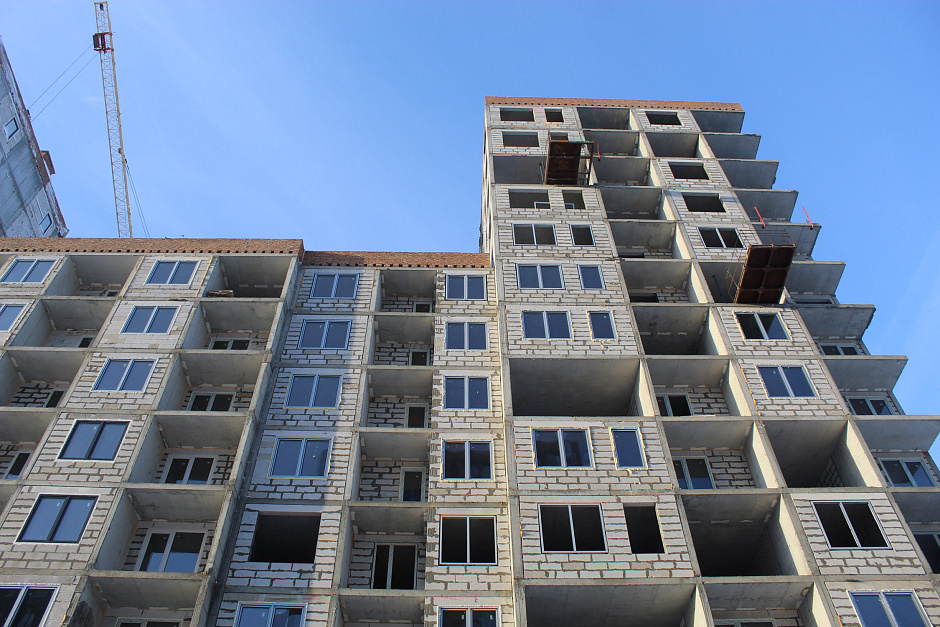

Продолжаются работы по внутренней отделке квартир. На 85% установлена сантехника и выполнена поклейка обоев в жилых комнатах. Завершены работы по монтажу и остеклению лоджий. На 90% выполнены все работы по отделке керамикой и остеклению входных групп.
В доме приступили к монтажу алюминиевых каркасов лоджий. Выполнено подключение к отоплению, проведены подготовительные работы к началу отделки.
В блок-секции №1 на 100% завершены монтажные работы, в блок-секции №2 – монтажные работы продолжаются на уровне 8 этажа

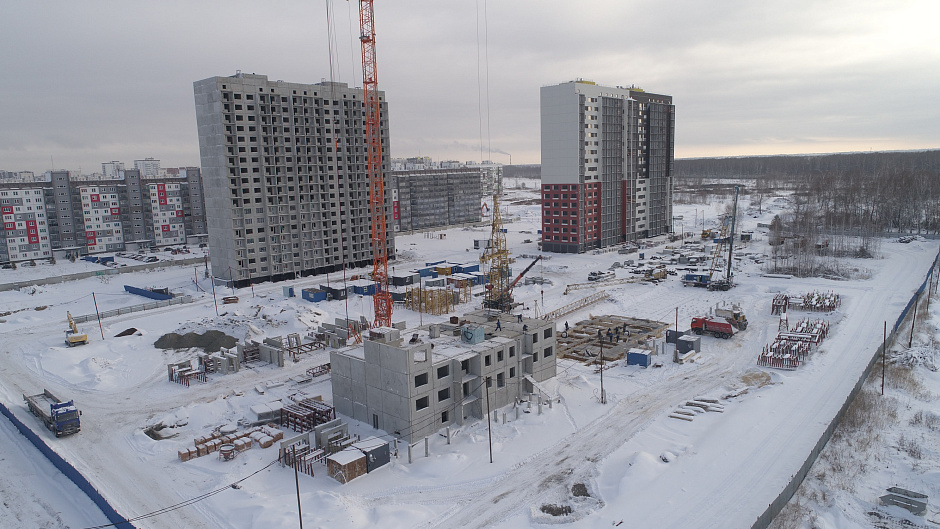

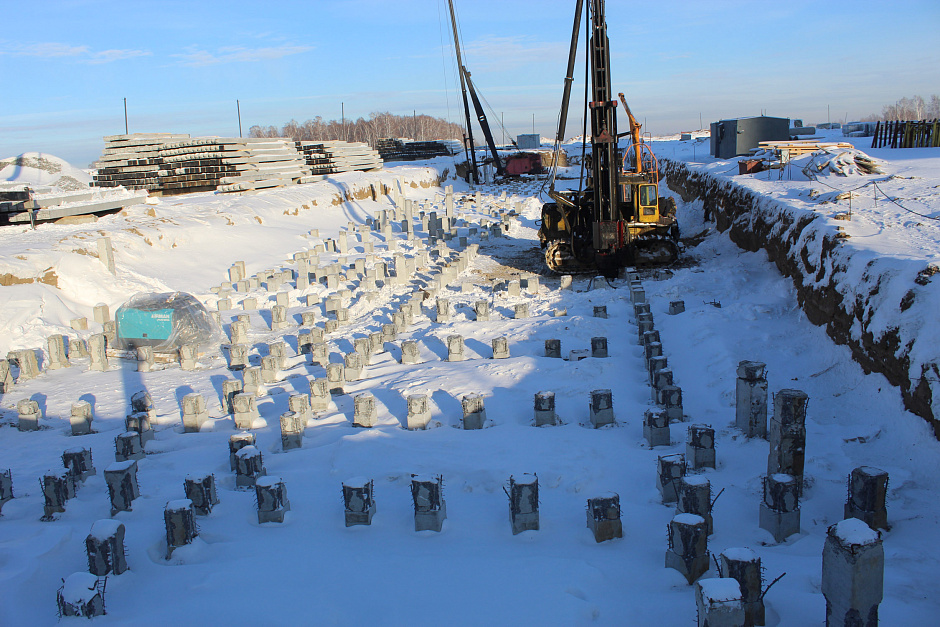

Продолжается забивка свай, выполнена подготовка к заливке бетонного ростверка в блок-секции №3.
Подробнее о наличии квартир в строящихся домах – в отделах продаж: +7 (383) 373-45-16.
Все отделочные работы в квартирах и общих помещениях жилых этажей завершены. Продолжается отделка фасада первого этажа с коммерческими помещениями. Отделка клинкерной плиткой выполнена на 80%. На цокольном этаже все отделочные работы завершены на 95%.
Выполняются финальные работы по благоустройству территории и монтажу вентиляции на 1 этаже.

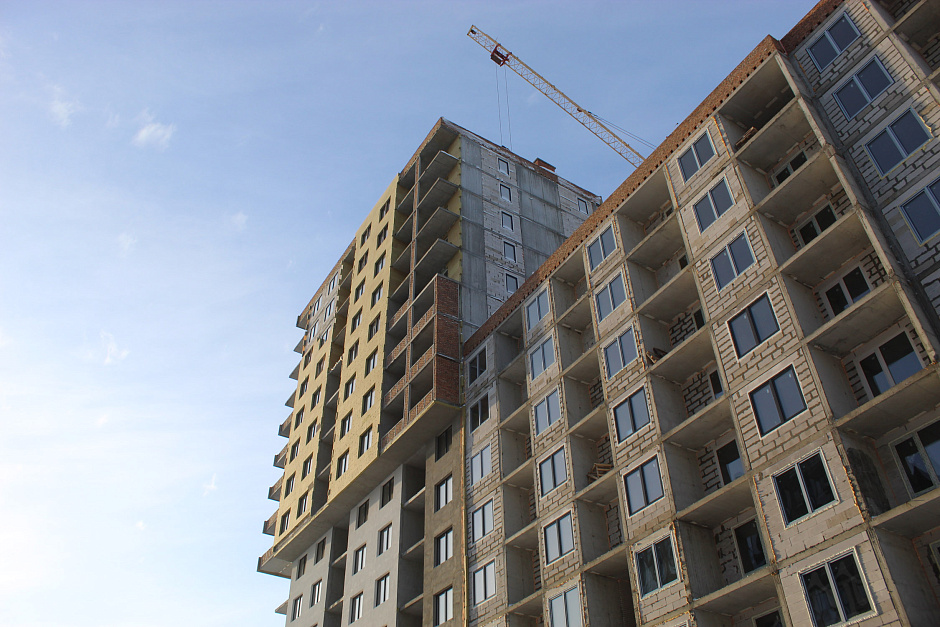

Блок-секция №1 (16-этажная):
-
Монтажные работы завершены на 85%
-
Кирпичная кладка межквартирных стен – 55%
-
Монтаж межкомнатных перегородок – выполнен на 30%.
Блок-секция №2 (14-этажная):
-
Кирпичная кладка межквартирных стен и монтаж межкомнатных перегородок выполнен на 85% -
-
Работы по монтажу вентиляции – 25%
-
Установка окон – 50%
Блок-секция №3 (9-этажная):
-
Кирпичная кладка межквартирных стен завершается– 95%
-
Работы по монтажу вентиляции – 100%
-
Монтаж окон – 99%
-
Кровля – 100%

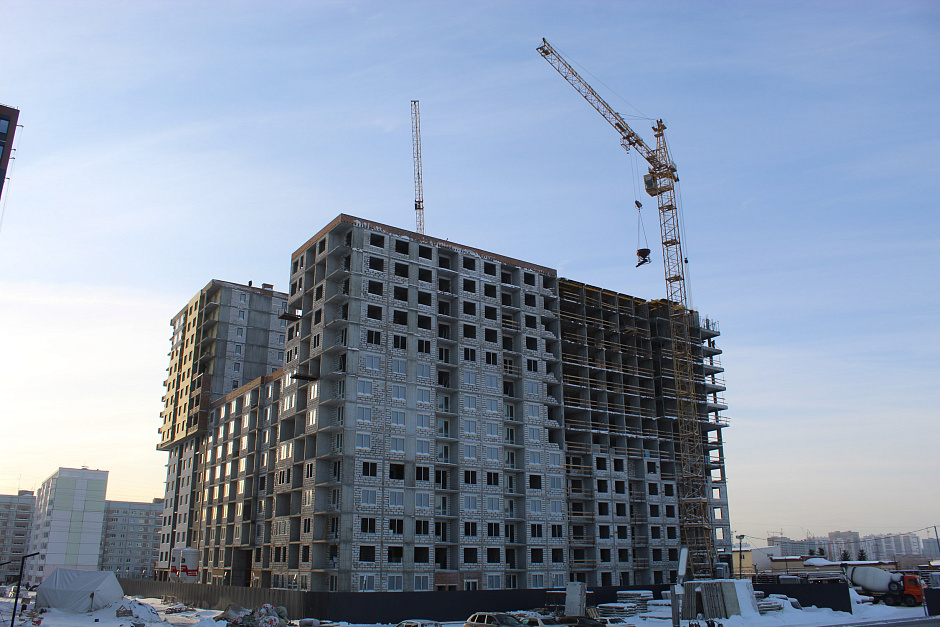

Блок-секция №4 (16-этажная):
-
Кирпичная кладка межквартирных стен – 95%
-
Монтаж коммуникаций для системы отопления – 80%
-
Работы по монтажу вентиляции – 95%
-
Кровля – 100%
-
Электроразводка – 80%
-
Декоративная отделка фасада – 80%

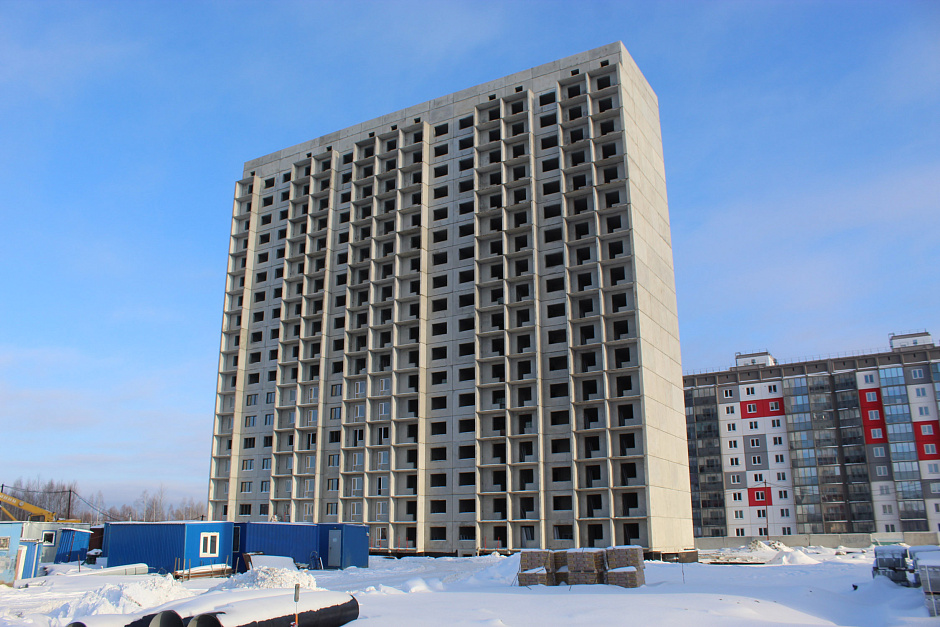

Блок-секция №5 (6-этажная):
-
Кирпичная кладка межквартирных стен – 95%
-
Работы по монтажу вентиляции – 90%
-
Кровля – 100%
-
Декоративная отделка фасада – 85%
-
Монтаж коммуникаций для системы отопления - 70%
Блок-секция №6 (16-этажная):
-
Кирпичная кладка межквартирных стен – 95%
-
Работы по монтажу вентиляции – 90%
-
Кровля – 100%
-
Декоративная отделка фасада – 70%
-
Монтаж коммуникаций для системы отопления – 60%

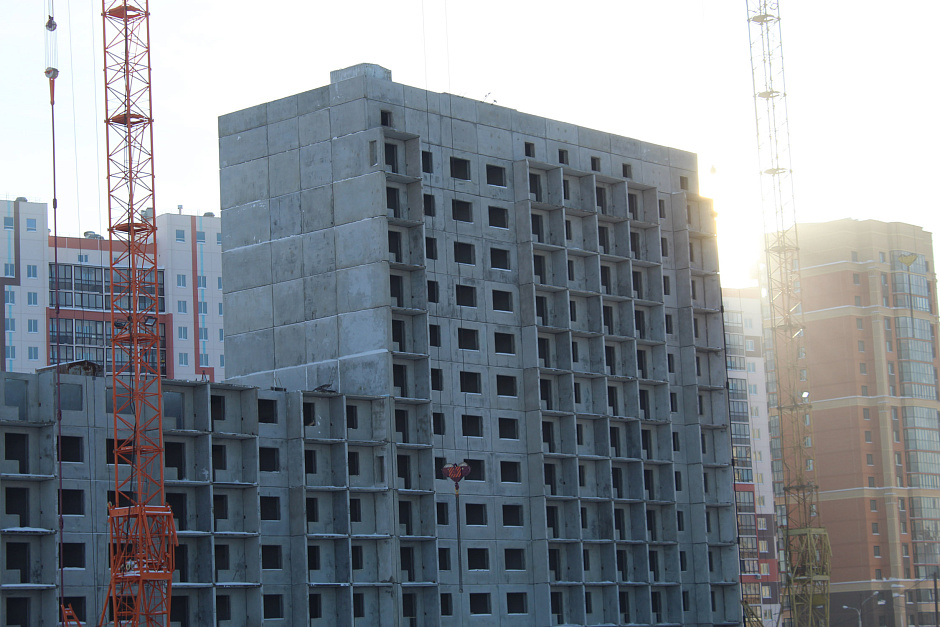

Блок-секция №7 (8-этажная):
-
Кирпичная кладка межквартирных стен – 95%
-
Работы по монтажу вентиляции – 80%
-
Кровля – 95%
Также в доме стартовали работы по монтажу систем канализации и водоснабжения, подготовка к запуску отопления.
Дом комфорт-класса №74 введен в эксплуатацию. К середине января новоселы получат ключи от семейных квартир.
В доме №41 завершился монтаж кровли. На уровне 7 этажа выполняются работы по остеклению во 2-й блок-секция. Монтаж внутренней системы отопления готов на 40%. Запуск тепла в доме намечен на январь.

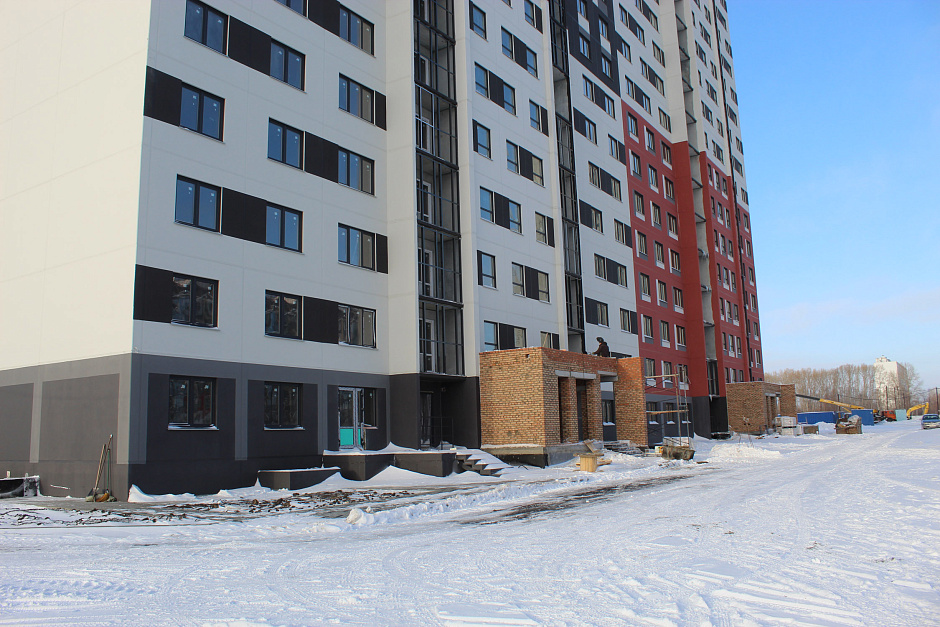

Дом №42 подключили к системе отопления. Внутренние штукатурные работы выполнены на 70%. Готовность облицовочных работ в санузлах и местах общего пользования составляет 30%. Заметные изменения и в отделке фасада. Специалисты продолжают остекление лоджий - работа выполнена на 40%. Закончена кирпичная кладка входных групп. Следующими этапами станут облицовка подъездов керамогранитом и монтаж кровли. На придомовых территориях продолжается установка малых форм.

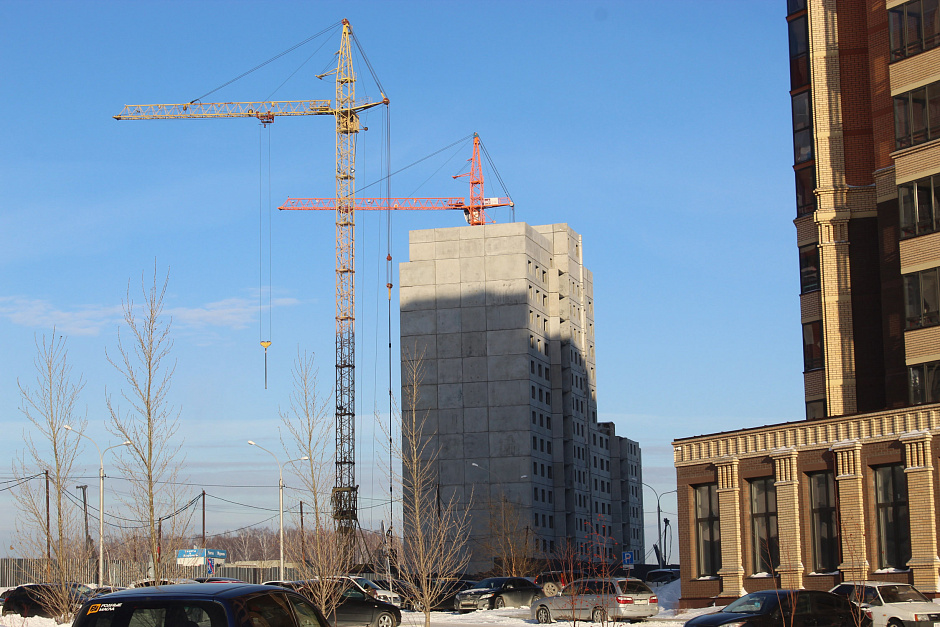

Дом №43. В 1-й и 2-й блок-секциях дома выполнена заливка бетонного ростверка. На 3-й блок-секции этот вид работ стартует я январе. Монтаж 1-й блок-секции - на уровне 3 этажа.
