Что нового на строительных площадках к началу октября? Рассказываем в ежемесячном отчете о ходе строительства.

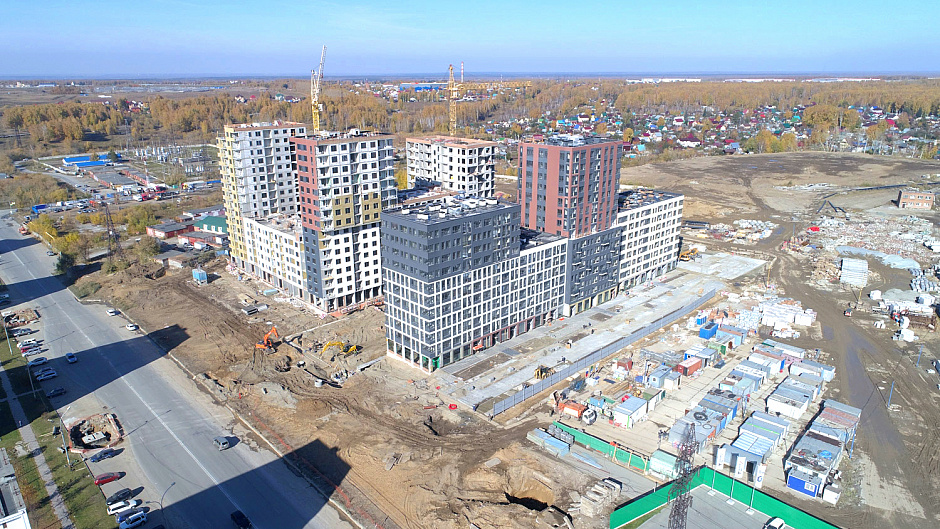

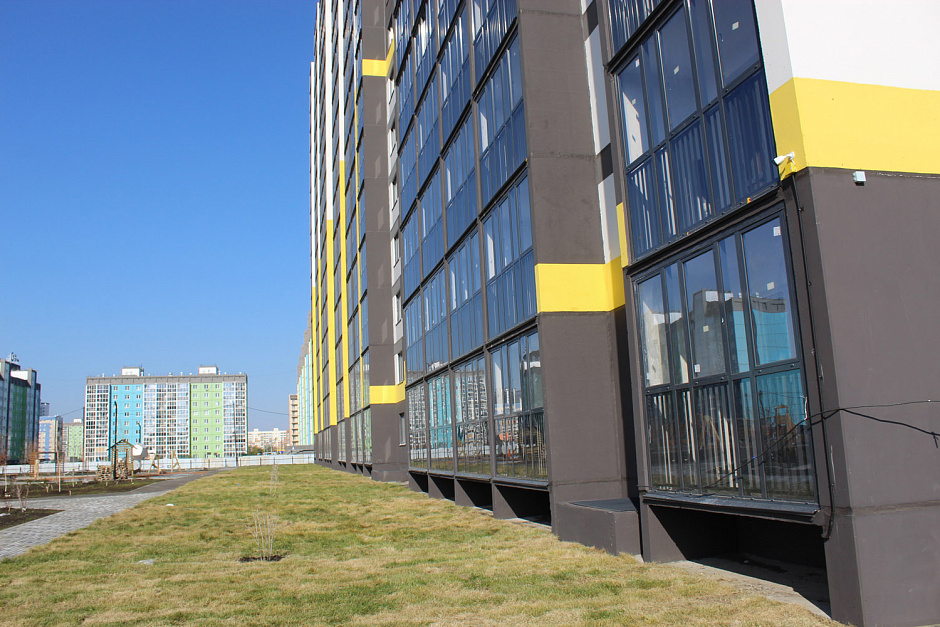

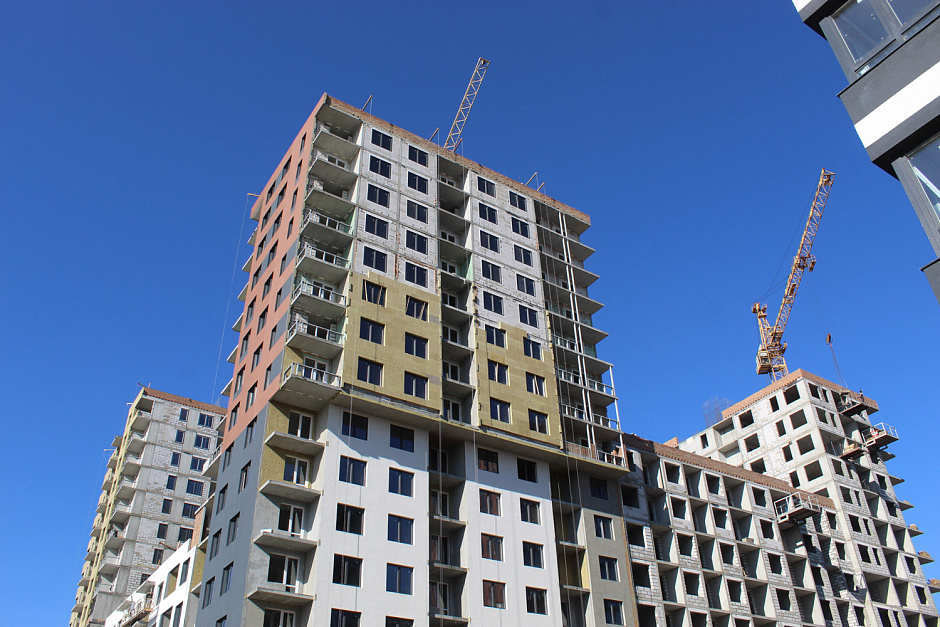

Околица
На 95% завершены все фасадные работы. Продолжается внутренняя отделка в квартирах. Штукатурные работы в блок-секции №1 ведутся на 11 этаже, в блок-секции №2 и 3 – на 100% штукатурная отделка закончена.
В блок-секциях №2-3 до уровня 11 этажа выполнена шпатлевка стен, на 80% – отделка ванных комнат кафельной плиткой. В блок-секции №1 кафельная отделка выполнена на 35%.
Завершается монтаж коммуникаций для системы отопления и подготовка к подаче тепла. Поквартирная электроразводка в доме полностью завершена, выполняется установка электротехнической арматуры.
Ведется подготовка к укладке асфальтового покрытия и пешеходных дорожек. Также в сентябре стартовала установка алюминиевых балконных каркасов в блок-секции №3.

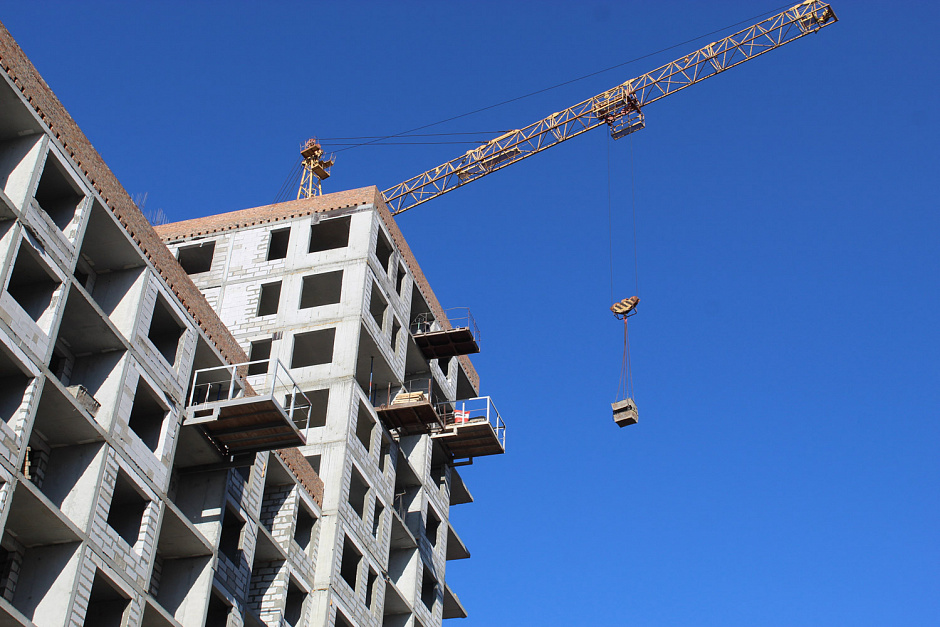

В блок-секции №1 смонтировано 5 этажей, в блок-секции №2 – приступили к монтажу 15 этажа, в блок-секции №3 – 16 этажа.
Параллельно выполняются работы по монтажу пожарной вентиляции, а также установка окон на первых этажах блок-секции №2-3.

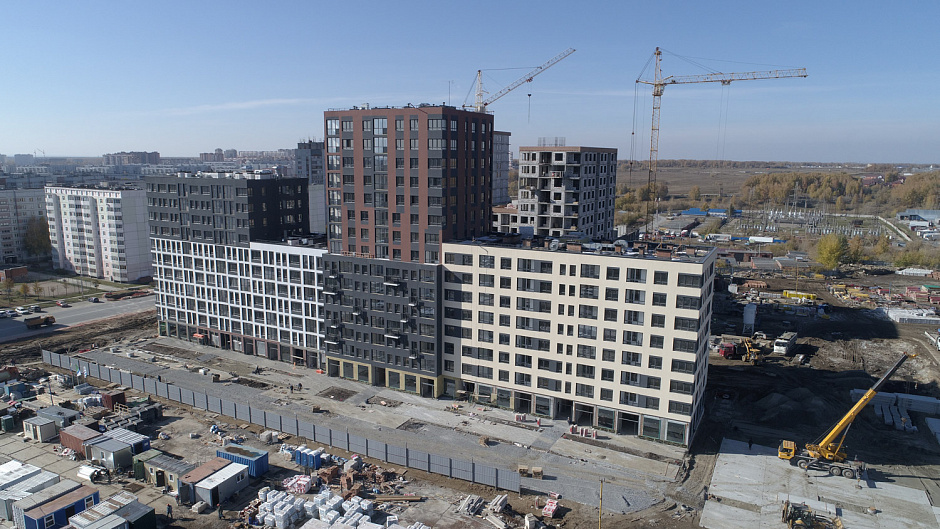

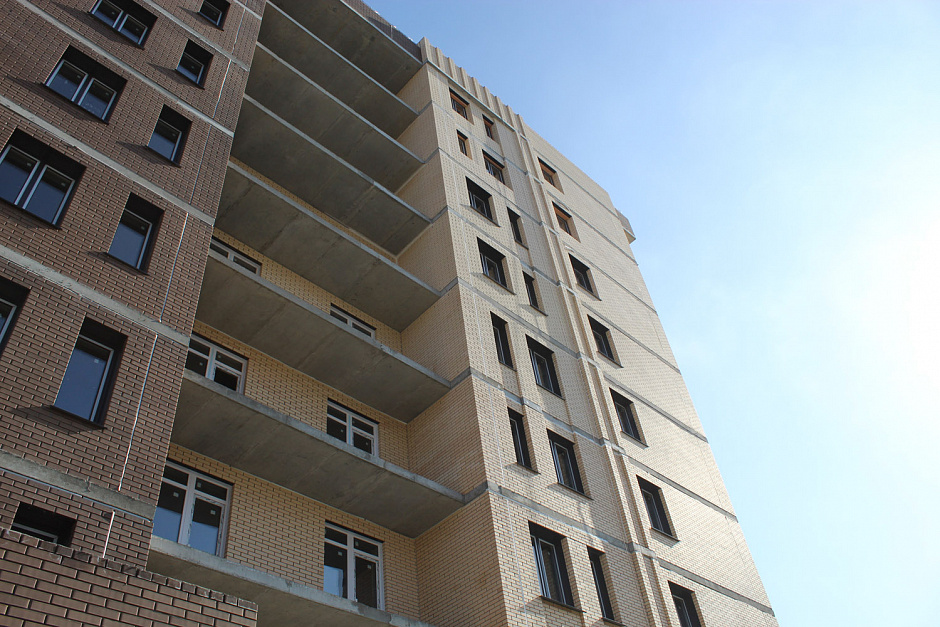

Тайгинский парк
На 99% завершена установка витражей. Продолжаются работы по внутренней отделке квартир.
В блок-секции №1 ведется чистовая отделка: со 2 по 5 этаж выполняется кафельная отделка общих помещений. На 80% эта работа завершена. В квартирах со 2 по 5 этаж параллельно ведутся работы по формированию напольного покрытия (линолеум), поклейке обоев, установке сантехники, межкомнатных дверей. Работа завершена на 90%.
В блок-секции №2 – штукатурная отделка выполнена с 1 по 13 этаж, с 1 по 5 этаж - стяжка пола. Внутренняя отделка готова на 70%.
В блок-секции №3 – на всех этажах готова стяжка пола и штукатурная отделка. С 2 по 5 этаж на 90% выполнена отделка под ключ: укладка кафеля в ванных комнатах, обои, линолеум, монтаж натяжного потолка.
Поквартирный монтаж систем водоснабжения и отопления в блок-секции №1 и 3 выполнен на 90%, в блок-секции №2 – на 75%.
Устройство вентиляционных шахт завершено на 97%. На 50% выполнена работа по благоустройству придомовой территории (подготовка грунта, установка наружного освещения, подготовка к укладке асфальтового покрытия)
В блок-секции №1 смонтировано 7 этажей, на уровне 2 этажа ведется кирпичная кладка межквартирных стен.
Блок-секция №2: кирпичная кладка завершается на 16 этаже, на 80% смонтированы межкомнатные перегородки. Продолжаются работы по поквартирному монтажу системы вентиляции.
Блок-секция №3: кровельные работы завершены, на 40% готовы межкомнатные перегородки (работа ведется на 2, 3, 4, 8 и 9 этажах. На 5, 6, 7 этажах работа завершена)
Блок-секция №4-5: возведение межкомнатных перегородок в блок-секции №4 выполняется на уровне 9, 10, 12, 13 этажей. В блок-секции №5 – на 4-8 этажах.
Блок-секция №6: на 100% завершена кирпичная кладка межквартирных стен, на 70% - монтаж межкомнатных перегородок. Выполнено 90% работ по остеклению.
Блок-секция №7: ведутся кровельные работы и монтаж вентиляции. На 95% готовы межквартирные кирпичные стены.
Также в сентябре стартовали работы по декоративной фасадной отделке: на 70% работы завершены в блок-секциях №4, 5 и 6.

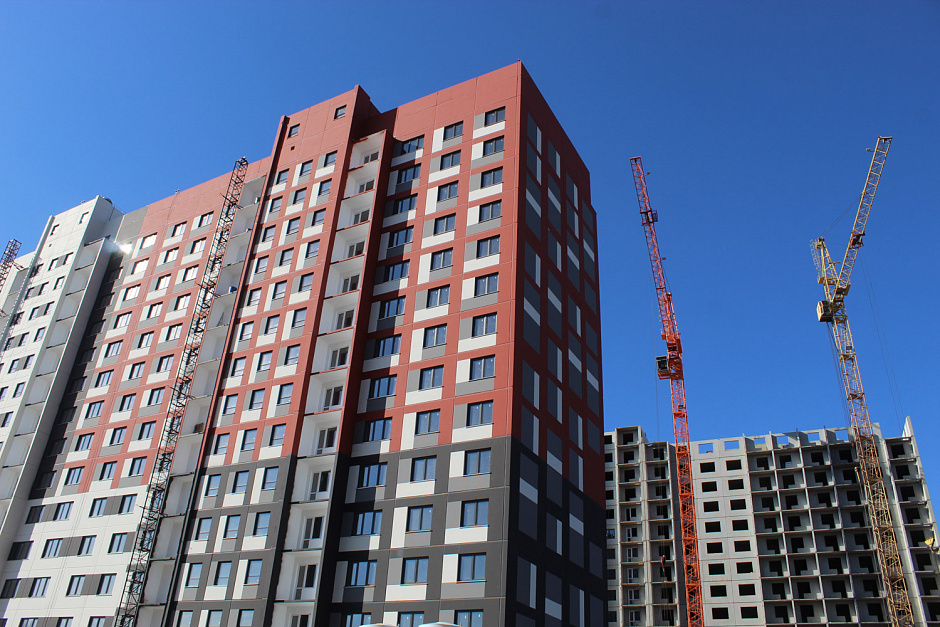

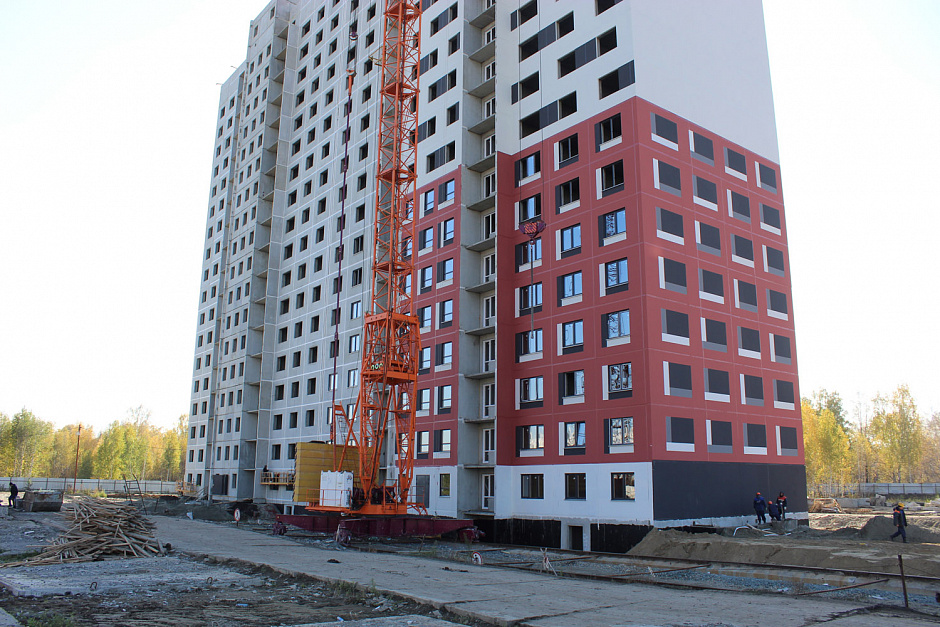

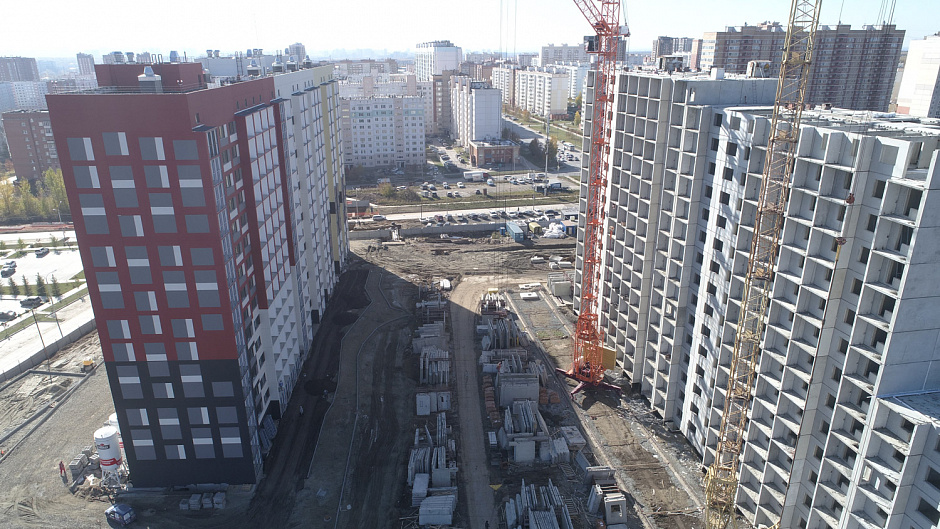

Чистая Слобода
Дом № 82 по ГП, ожидающий начала заселения с 17 октября, получил почтовый адрес – ул.Ивана Севастьянова,10.
В доме № 81 продолжается устройство внутренних инженерных систем и установка лифтового оборудования. Монтаж балконных витражей выполнен на 80%.

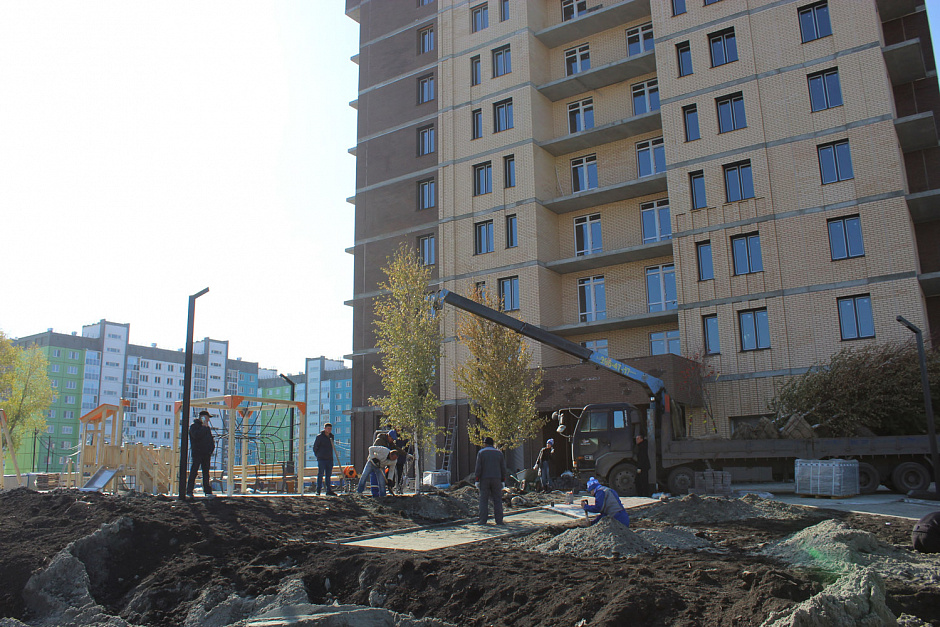

Специалисты установили оборудование на детской площадке, малые архитектурные формы, выполнили сезонную высадку растений на придомовой территории. В ближайшее время завершатся работы по укладке брусчатки.
В доме комфорт-класса № 74 подходят к завершению внутренние штукатурные работы, продолжается устройство коммуникаций, монтаж входных дверей и кровли. Строители окончили установку окон и начали подготовку к монтажу витражного остекления балконов. В местах общего пользования специалисты выполняют чистовую отделку, монтаж потолков и поклейку плитки. На придомовой территории - в разгаре работы по благоустройству: укладка брусчатки и озеленение.

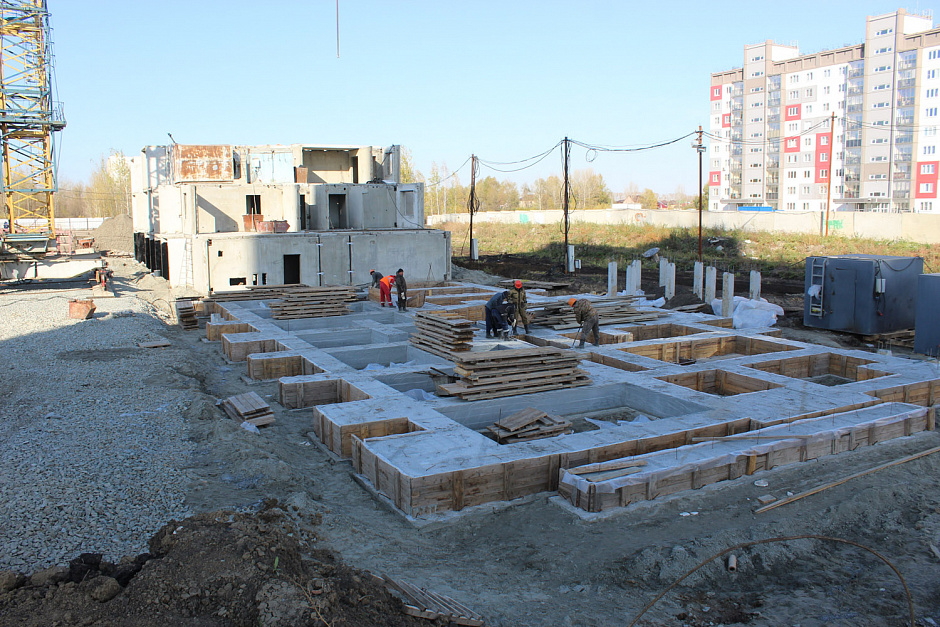

Дом №41 по ГП: здесь в 1-й блок-секции завершились фундаментные работы и стартовала подготовка к возведению стен. Во 2-й блок-секции стартовал монтаж 2-го этажа.
В доме № 42 завершились работы по возведению каркаса дома. Специалисты приступили к покраске фасада. Начался монтаж сантехнического оборудования и электрики, а также работы по устройству наружных коммуникаций, ливневой и хозяйственно-бытовой канализационных систем. Стартовала подготовка придомовой территории к благоустройству.
Мы публикуем информацию о ходе строительства каждый месяц. Подробнее о строящихся объектах и квартирах в наличии – в отделах продаж: +7 (383) 373-97-84 .
