Новости со стройплощадок

2 сентября 2022

Что нового на строительных площадках ГК «КПД-Газстрой» к началу сентбря? Рассказываем в ежемесячном отчете о ходе строительства.

Микрорайон Чистая Слобода

Дом № 82 готов на 99%. В настоящее время ведется работа по подготовке документов для ввода в эксплуатацию.

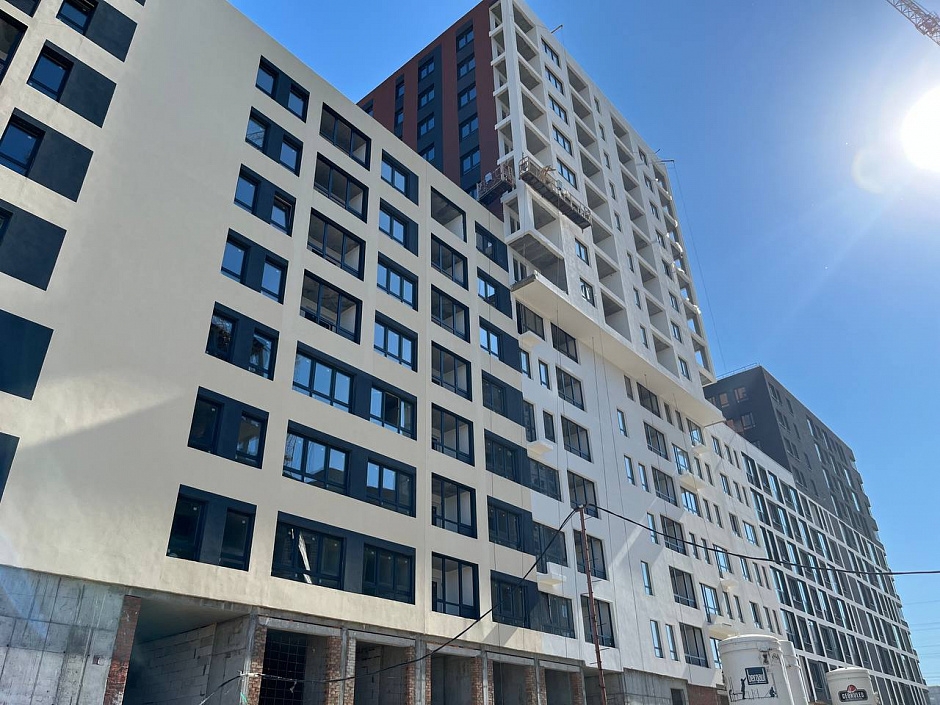

В доме № 81 по ГП завершены работы по покраске фасадов, наружной отделке входных групп, внутренней штукатурке квартир и мест общего пользования. Продолжаются работы по устройству внутренних инженерных систем и установке лифтового оборудования. Строители приступили к монтажу балконных витражей. Во дворе дома завершены асфальтоукладочные работы, продолжается укладка брусчатки. В ближайшее время специалисты закончат монтаж оборудования на детской площадке, малых архитектурных форм и начнут озеленение придомовой территории.

В доме комфорт-класса № 74 по ГП  ведутся внутренние штукатурные работы и установка окон. Продолжается устройство коммуникаций и монтаж кровли.

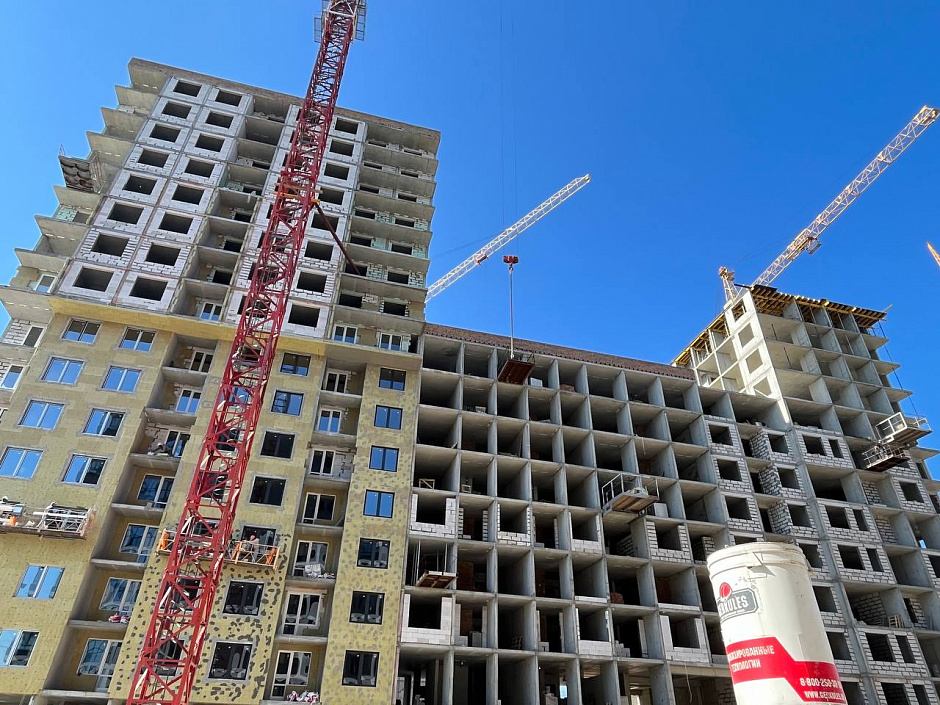

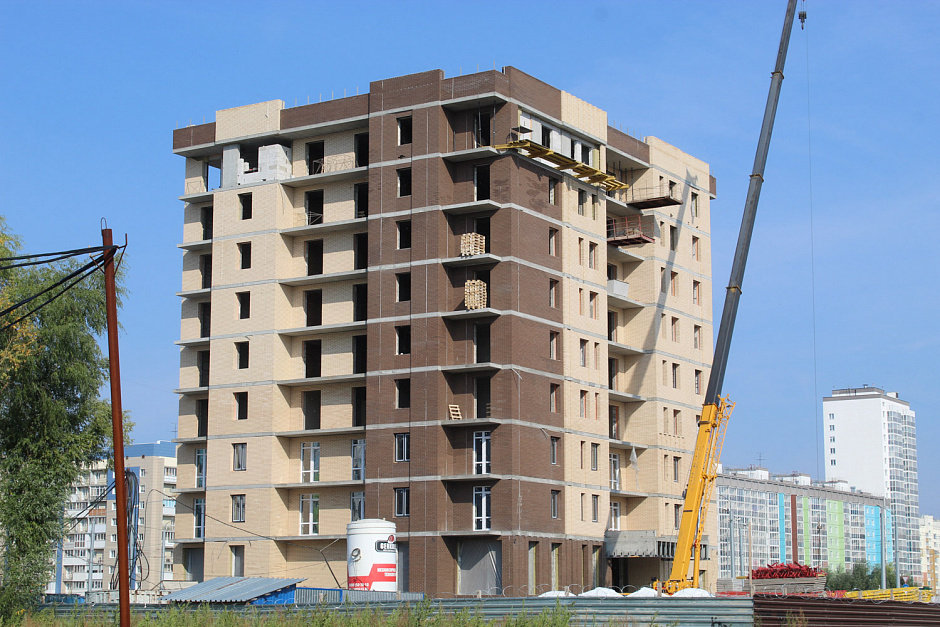

В доме № 42 во 2-й блок-секции финишировали монтажные работы. Начинается внутренняя отделка, проведение коммуникаций и установка стеклопакетов. В 1-й блок-секции продолжается монтаж каркаса дома – на уровне 11 этажа.

ЖК «Тайгинский парк»

Дом №2:

100% фасадных работ на всех блок-секциях завершено: закончена штукатурка и покраска фасадов со 2 по 15 этажи блок-секций.

Закончен монтаж металлических ограждений лоджий. Продолжаются работы по установке витражей: на 90% работа выполнена в блок-секции №2, на 100% - в блок-секциях №1 и 3.

Завершили в августе монтаж межкомнатных стен. Продолжаются работы по внутренней отделке.

В блок-секции №1 – на всех этажах готова штукатурная отделка и стяжка пола.

В блок-секции №2 – штукатурная отделка выполнена с 1 по 7 этаж, с 1 по 5 этаж - стяжка пола. Завершена штукатурная отделка технических помещений (насосной, электрощитовой и ИТП). В индивидуальном тепловом пункте установлено необходимое оборудование для функционирования системы отопления.

В блок-секции №3 – с 1 по 9 этаж сформирована стяжка пола, на всех этажах готова штукатурная отделка.

На 100% завершена поквартирная электроразводка. Поквартирный монтаж систем водоснабжения и отопления в блок-секции №1 – выполнен на 8 этажах, в блок-секции №2 – на 5 этажах, в блок-секции №3 - на 9 этажах.

Устройство вентиляционных шахт на 95% завершили по всему дому, также на 100% закончена работа на кровле.

В августе была выполнена чистовая отделка демо-квартиры. А также приступили к активным работам по чистовой отделке квартир в блок-секции №3. Работы ведутся на 3 этаже: отделка ванных комнат кафелем, монтаж натяжного потолка.

Также выполнена подготовка к благоустройству придомовой территории. Озеленение, установка наружного освещения будет выполняться в сентябре и октябре.

Дом №1:

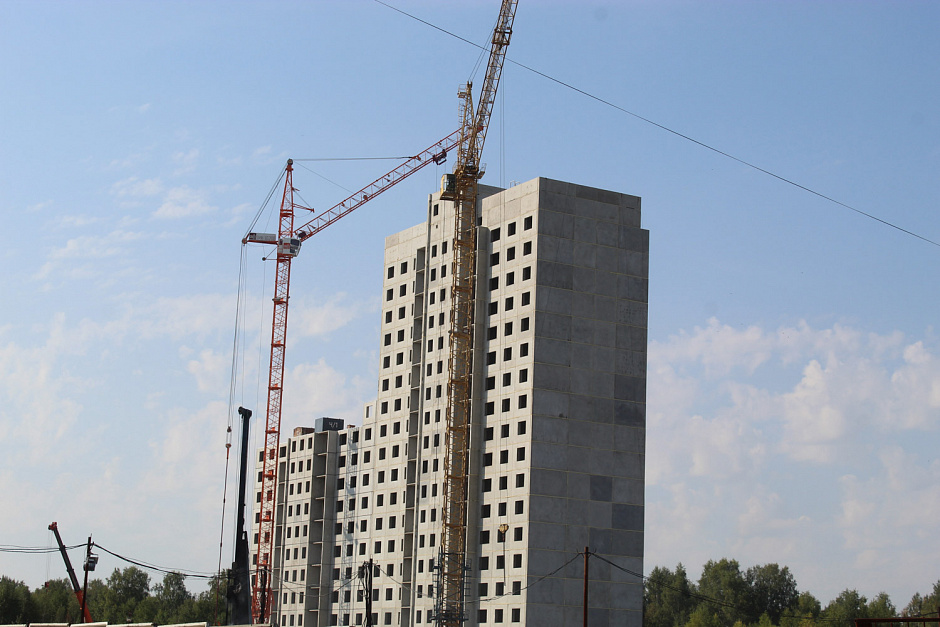

В блок-секциях №2-7 все работы по возведению монолитного каркаса завершены. В блок-секции №1 выполнен монтаж 3 этажей.

На стройплощадке продолжается работа по кирпичной кладке межквартирных стен, формированию наружных стен из газобетона, монтаж вентиляции с 3 по 7 блок-секции. Стартовала работа по формированию межкомнатных перегородок.

Блок-секция №2 – на 10 этаже ведутся работы по кирпичной кладке межквартирных стен, на 70% выполнен монтаж межкомнатных перегородок.

Блок-секция №3 - ведутся кровельные работы, стартовали работы на межкомнатных перегородках

Блок-секция №4-5 – выполнены все работы по монтажу наружных трехслойных стен и внутренних межквартирных из кирпича. Продолжается возведение межкомнатных перегородок. В блок-секции №5 на 90% установлены окна. В блок-секции №4 – выполнено 70% работ по остеклению. Ведутся работают по формированию кровли.

Блок-секция №6 – завершено 90% работ по кирпичной кладке межквартирных стен. Продолжается работа на межкомнатных перегородках. Выполнено 50% работ по остеклению.

Блок-секция №7 – ведутся кровельные работы. Выполнено 20% работ по остеклению.

Район Околица

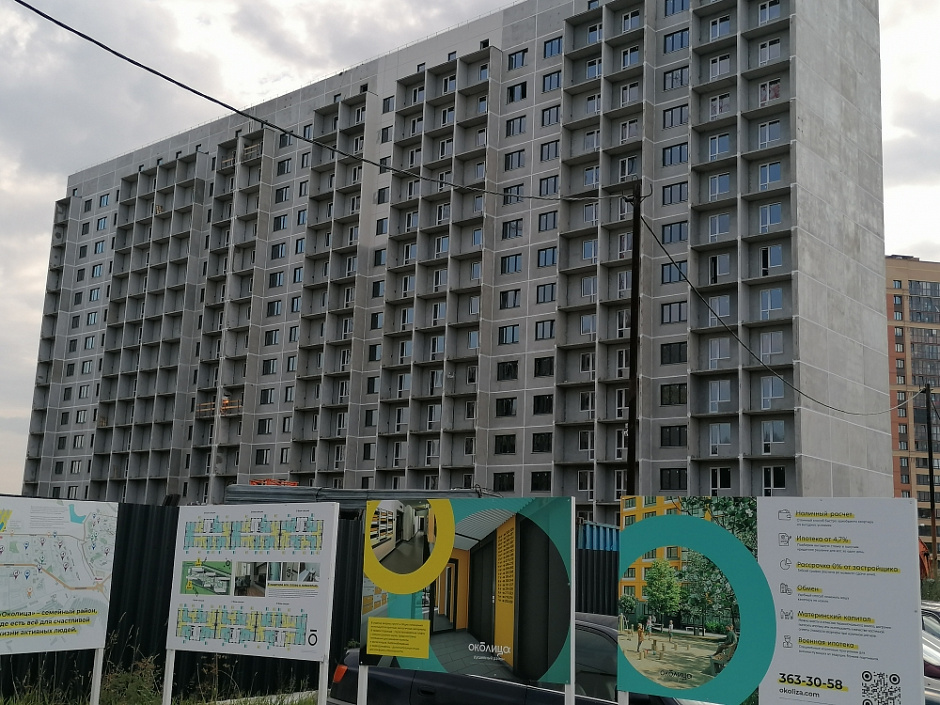

Дом №2. Монтаж всех блок-секций и кровли полностью завершен.

Продолжается работа по разводке электросетей: в блок-секции №1 - выполнена на 70%, в блок-секции №2 – на 90%, в блок-секции №3 полностью завершена.

Работы по прокладыванию коммуникаций (сети водоснабжения) на 100% завершены в трех блок-секциях.

Штукатурные работы в блок-секции №1 ведутся на 2 этаже, в блок-секции №2 – на 7, в блок-секции №3 – на 12 этаже.

На 100% завершен монтаж окон. Выполнена герметизация межпанельных швов. В конце августа строители приступили к покраске фасада.

Дом №1

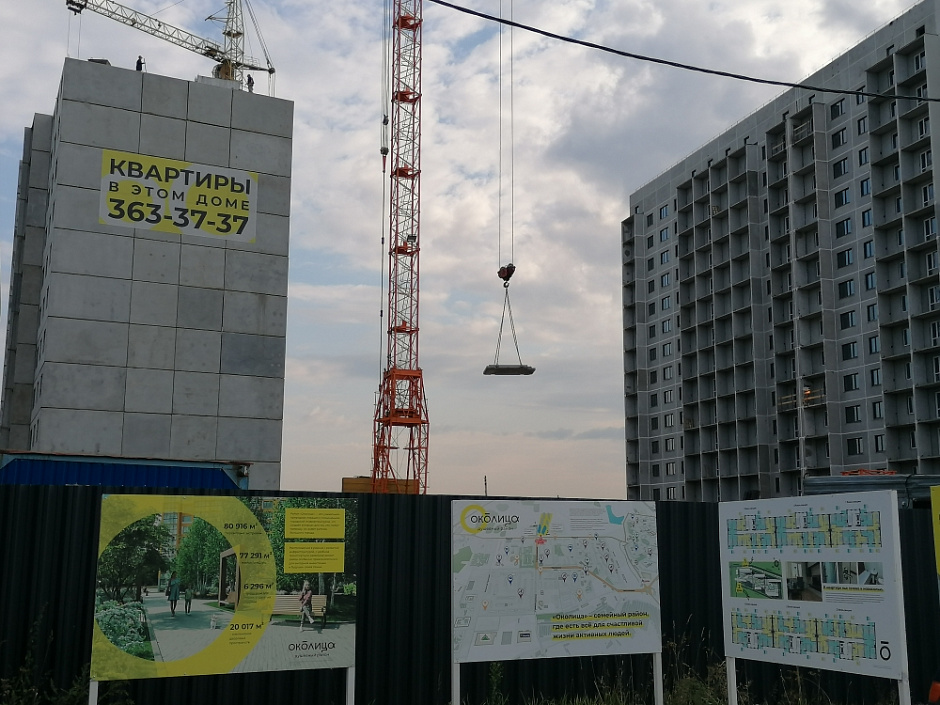

В блок-секции №1 смонтирован цокольный этаж, в блок-секции №2 -3 этажа, в блок-секции №3 – 11 этажей.

Мы публикуем новости со стройплощадок каждый месяц. Больше информации о ходе строительства – на сайте и по телефону: +7 (383) 3739784.
