Ход строительства

2 сентября 2026

Актуальная информация о том, как продвигаются работы в проектах ГК «КПД-Газстрой». Рассказываем об этапах строительства и основных изменениях за прошедший месяц в микрорайоне Чистая Слобода, районе Околица, ЖК «Тайгинский парк» и ЖК «Взлёт».

Микрорайон Чистая Слобода

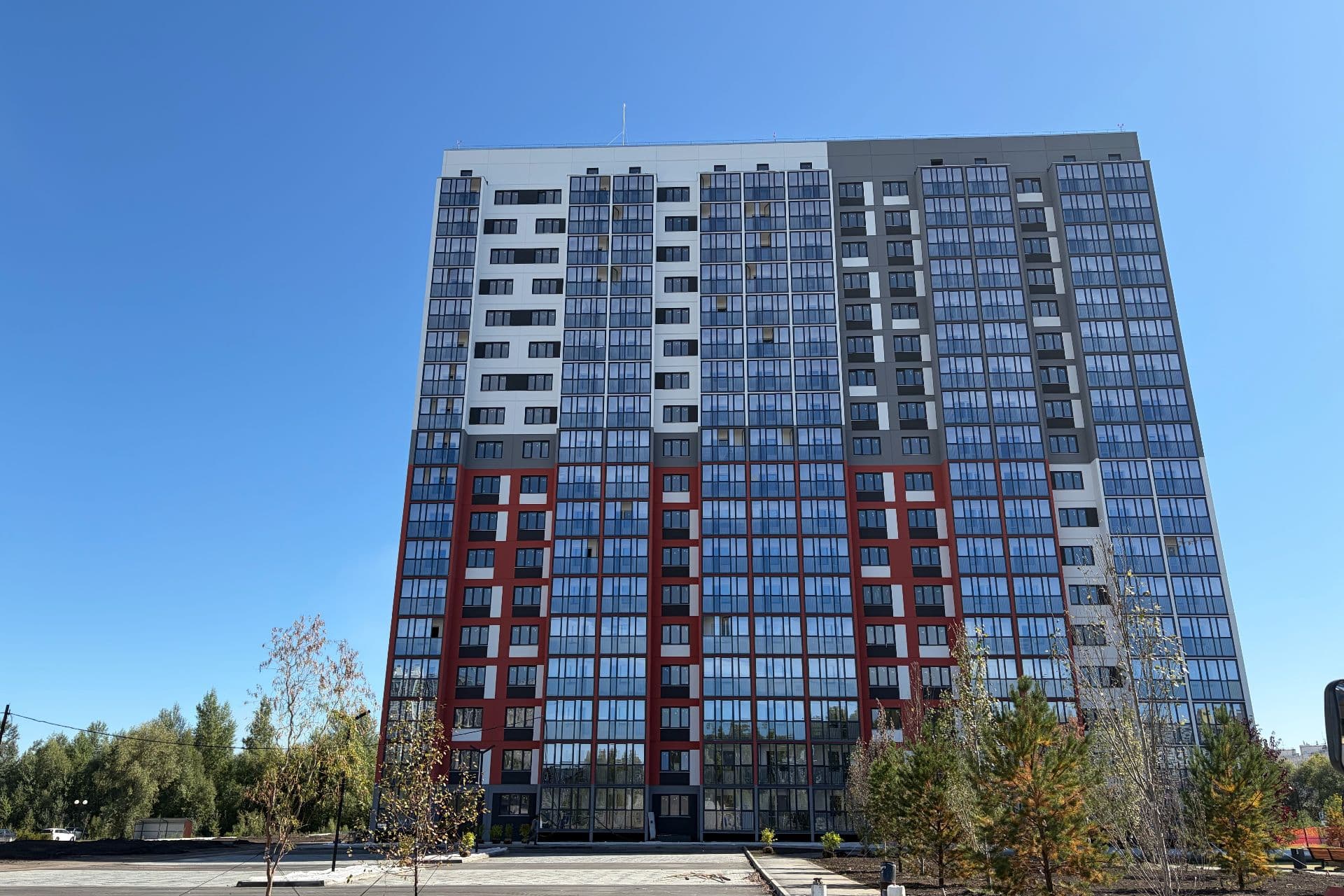

Дом №58 – сдан, выдача ключей собственникам начинается 7 сентября.

Дом №59 готовность 85%, ведутся работы по благоустройству придомовой территории. Ожидается приемка государственной комиссией.

Дом №65:

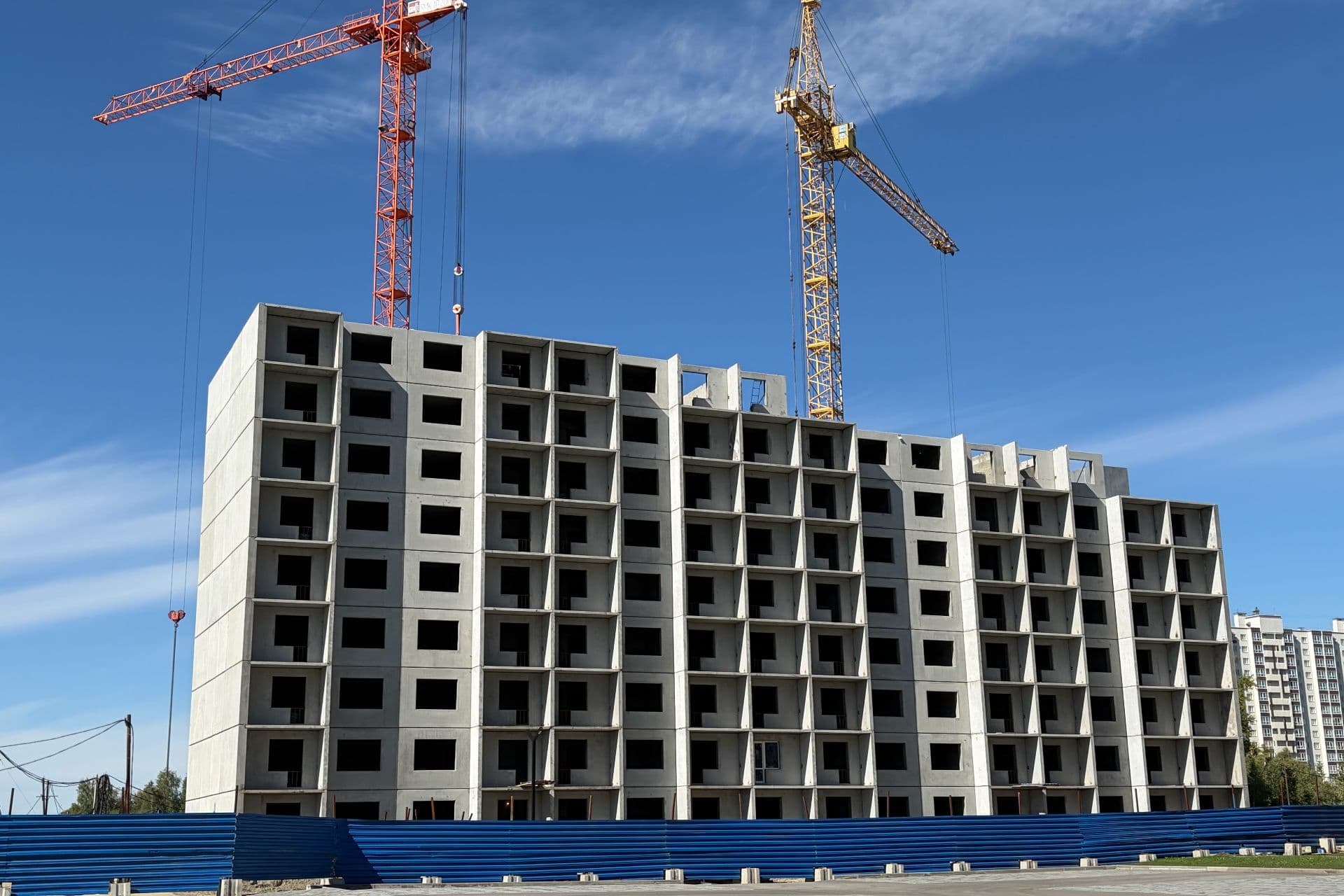

  • блок-секция №1: ведется монтаж здания на уровне 9 этажа;

  • блок-секция №2: ведется монтаж здания на уровне 9 этажа;

  • монтаж окон – 10%;

  • поквартирная электроразводка – 10%;

  • водоснабжение – 5%;

  • отопление – 5%;

  • наружные сети – 5%.
Дом №66:

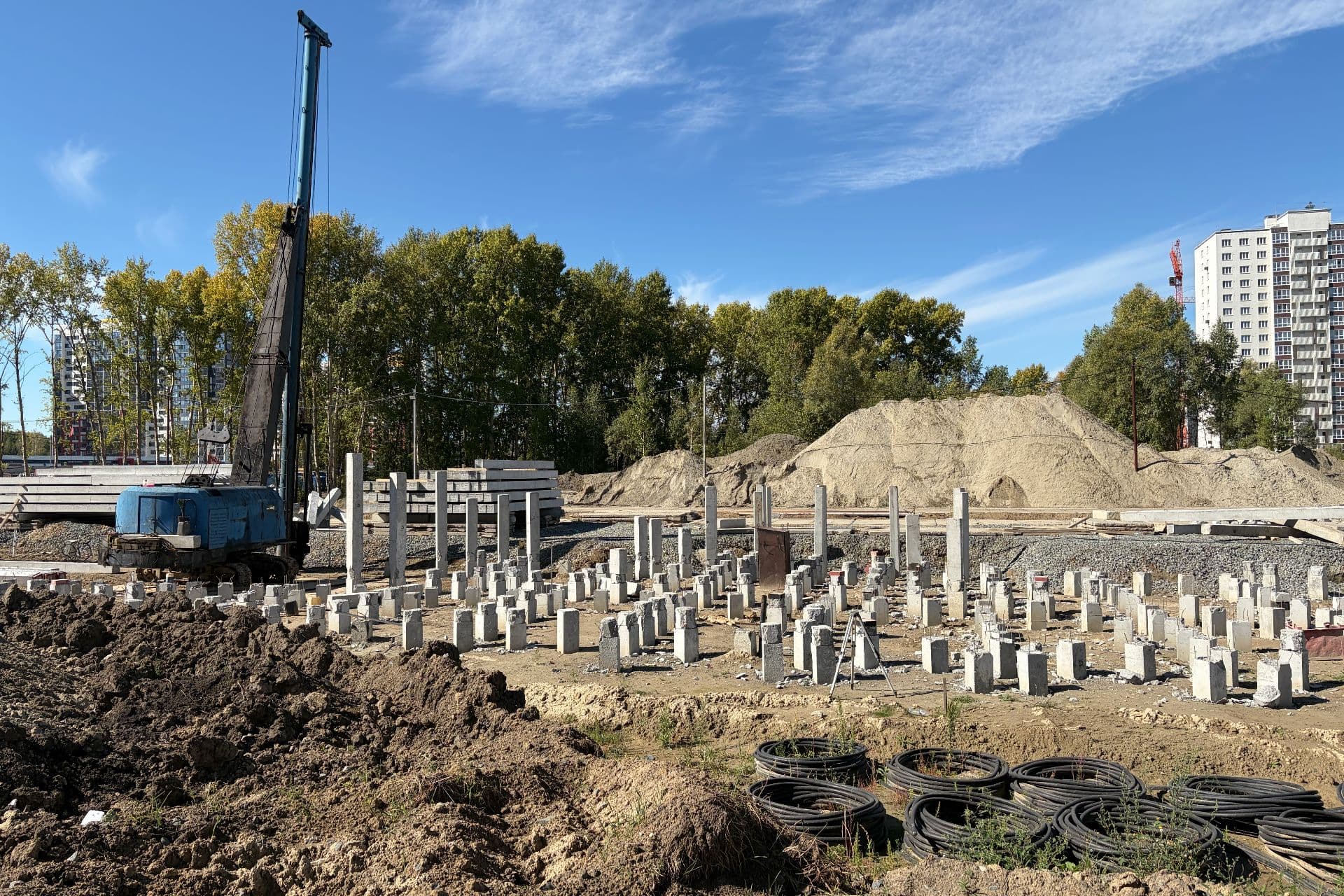

  • погружение свай – 65%.

Район Околица

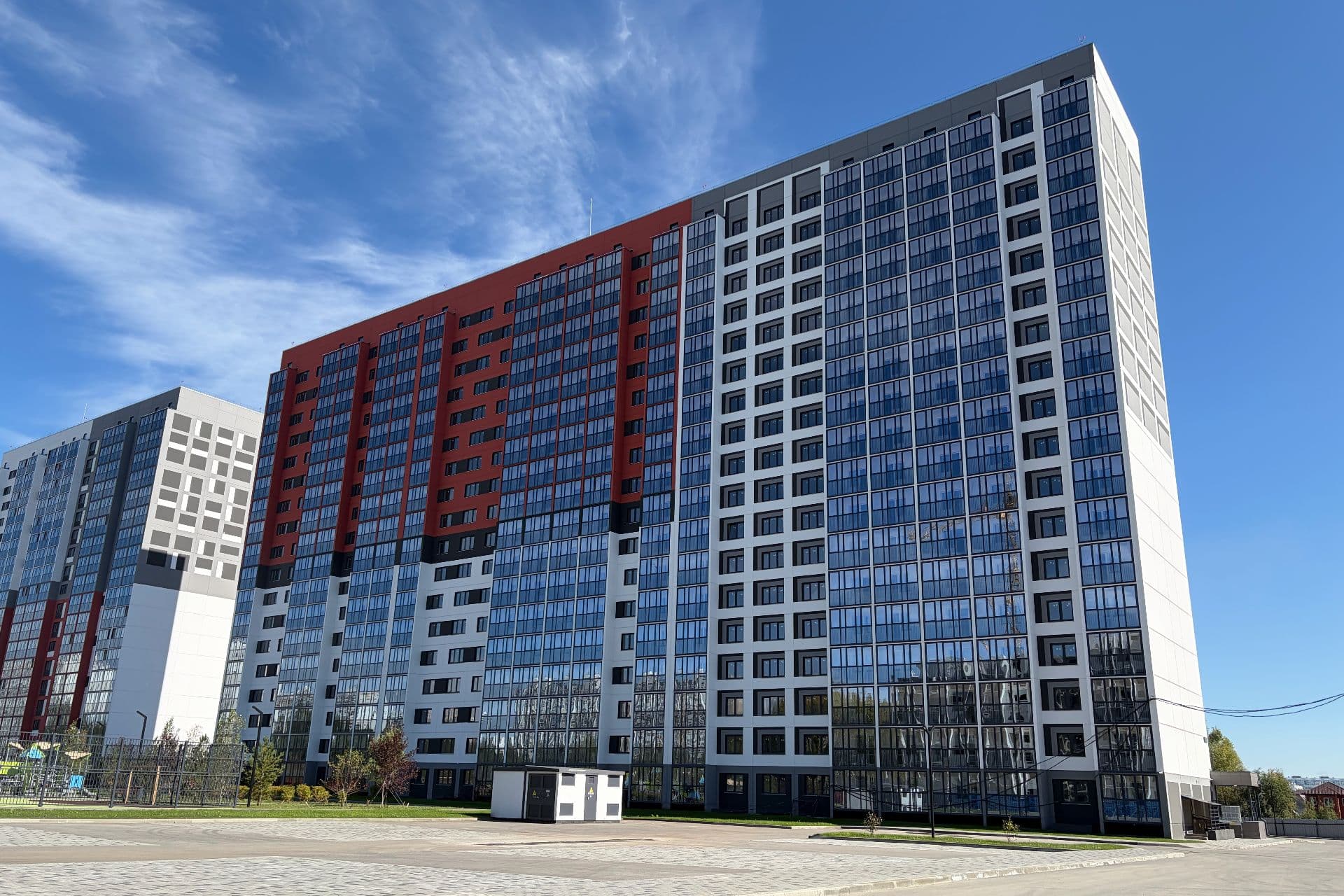

Дом №30 – готовность 95%, ведутся работы по благоустройству придомовой территории. Ожидается приемка государственной комиссией.

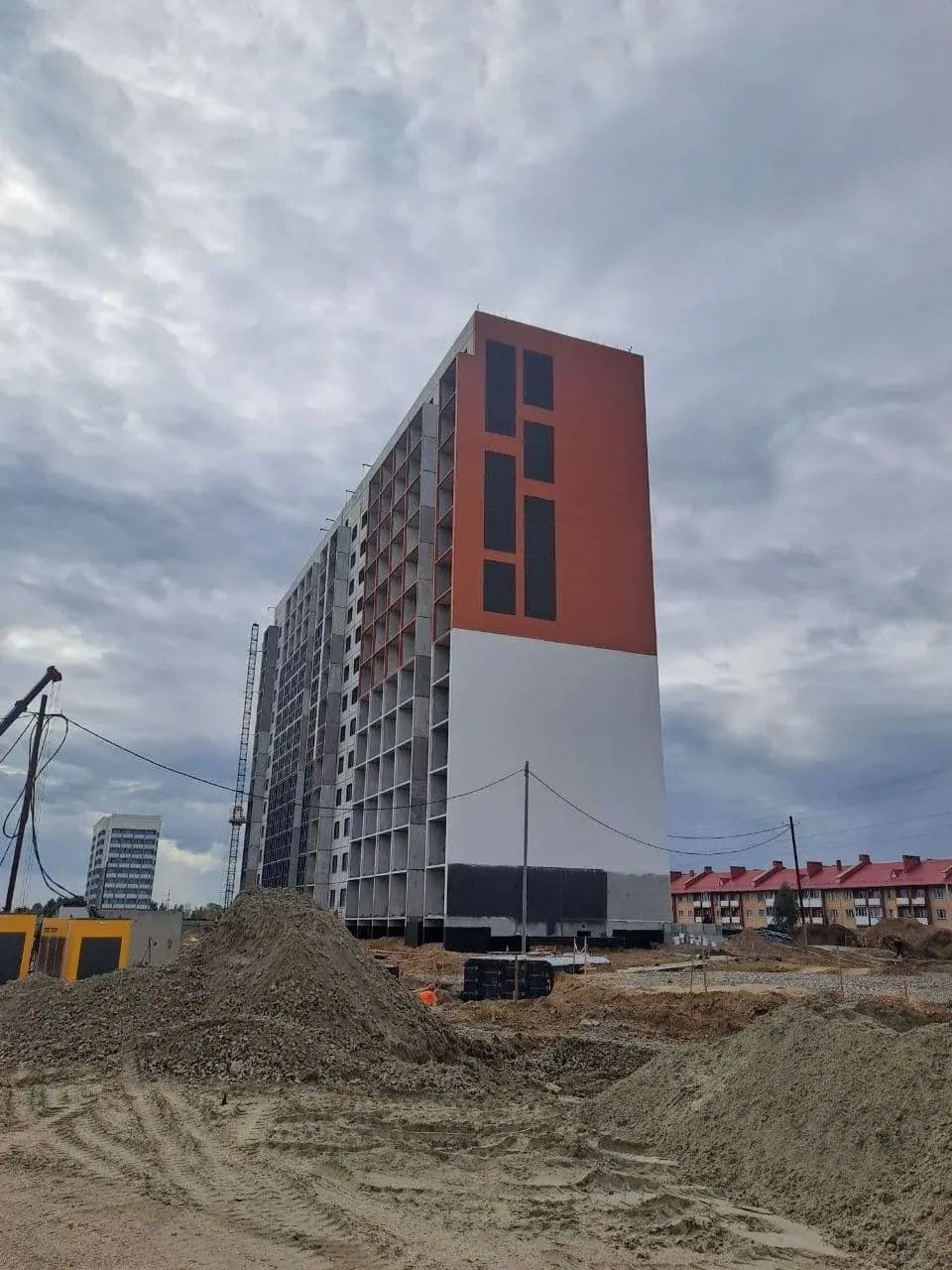

Дом №31:

  • монтаж конструктива здания – 100%;

  • кровельные работы – 50%;

  • чеканка межпанельных швов – 60%;

  • герметизация швов фасада – 60%;

  • покраска фасада – 50%;

  • монтаж окон – 60%;

  • монтаж витражей – 60%;

  • штукатурная отделка стен – 60%;

  • шпатлевка стен – 50%;

  • укладка плитки в санузлах – 40%;

  • укладка плитки в местах общего пользования – 40%;

  • монтаж лифтового оборудования – 40%;

  • пожарная сигнализация – 50%;

  • установка противопожарных дверей – 60%;

  • поквартирная электроразводка – 60%;

  • монтаж вентиляции – 60%;

  • водоснабжение – 70%;

  • отопление – 70%;

  • наружные сети – 80%;

  • благоустройство придомовой территории – 30%.

Жилой комплекс «Тайгинский парк»

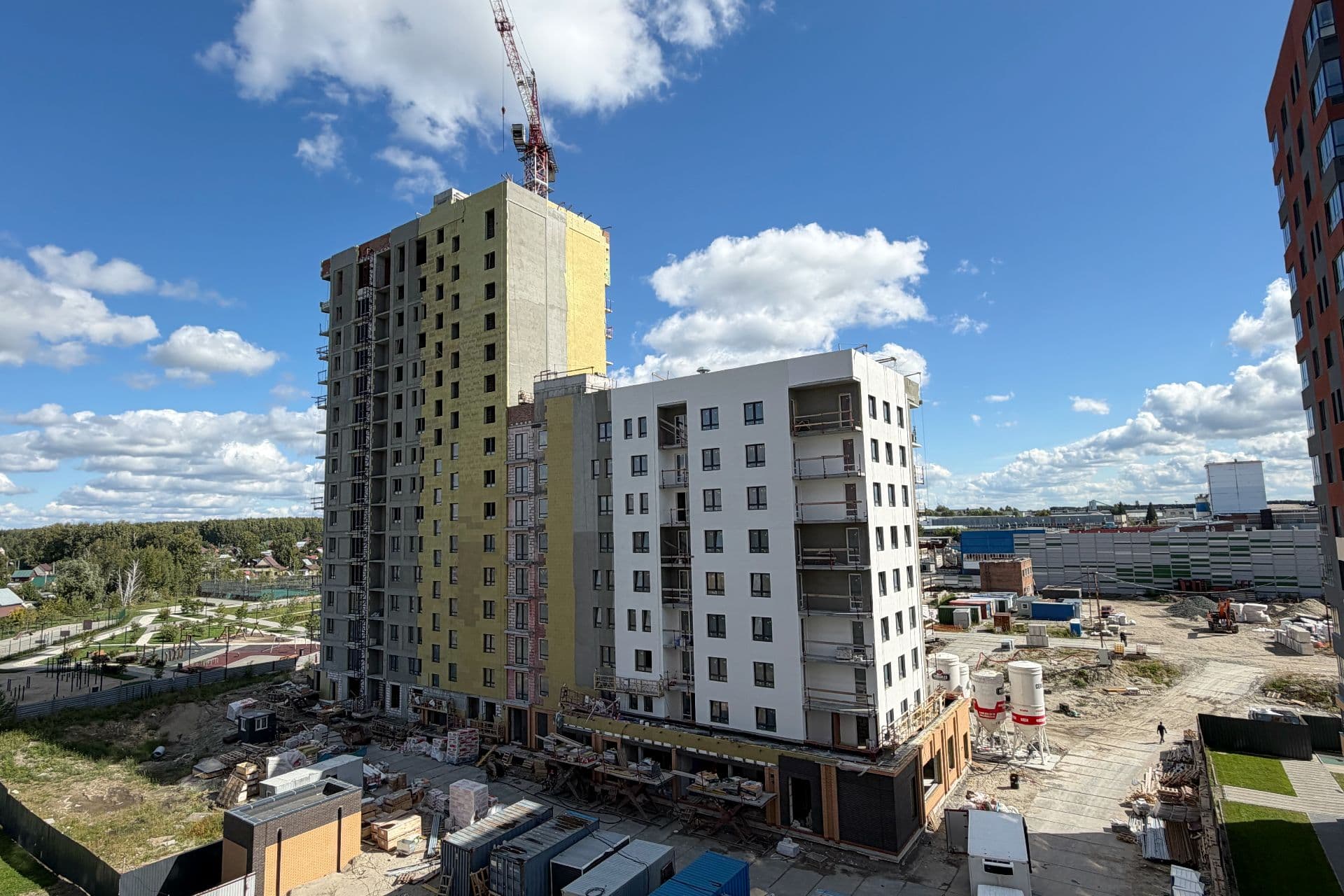

Дом №5:

  • монолитные работы выполнены на 100%;

  • кровельные работы – 70%;

  • утепление стен фасада – 60%;

  • монтаж окон – 70%;

  • наружные сибитные стены – 95%;

  • внутренние кирпичные перегородки – 95%;

  • перегородки из ПГП – 95%;

  • штукатурная отделка стен – 40%;

  • стяжка пола – 10%;

  • монтаж лифтового оборудования – 45%;

  • пожарная сигнализация – 10%;

  • монтаж воздуховодов – 95%;

  • поквартирная электроразводка – 80%;

  • кирпичные перегородки цокольного этажа – 95%;

  • гидроизоляция подвала – 95%;

  • сантехническая разводка труб – 40%;

  • отопление – 25%;

  • наружные сети – 80%.

Жилой комплекс «Взлёт»

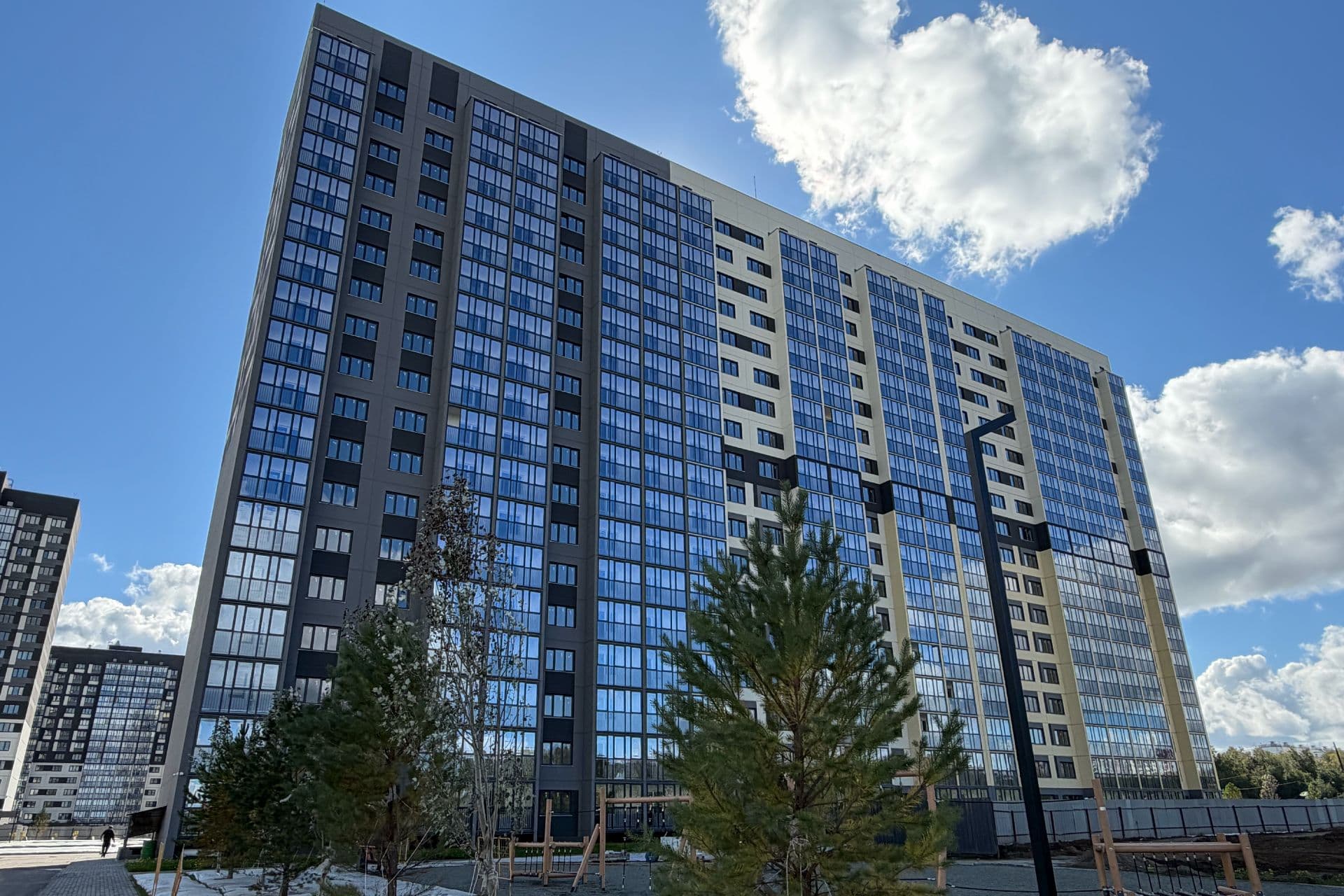

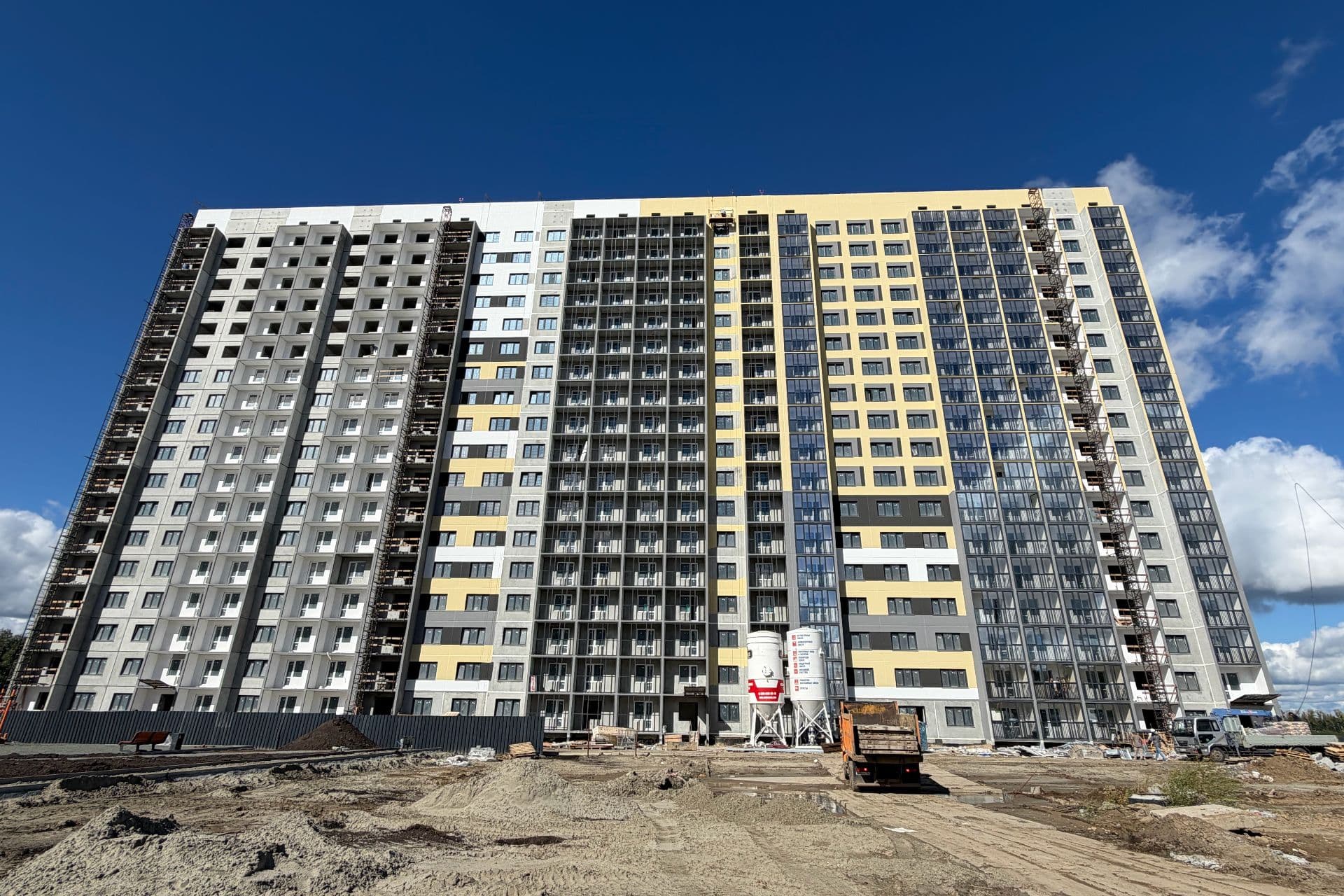

Дом №2:

  • монтаж конструктива здания – 100%;

  • кровельные работы – 90%;

  • чеканка межпанельных швов – 95%;

  • герметизация швов фасада – 20%;

  • покраска фасада – 10%;

  • монтаж окон – 50%;

  • монтаж витражей – 10%;

  • штукатурная отделка стен – 20%;

  • монтаж лифтового оборудования – 15%;

  • поквартирная электроразводка – 90%;

  • монтаж вентиляции – 80%;

  • водоснабжение – 80%;

  • отопление – 50%;

  • наружные сети – 80%.


С новостями со стройплощадок вернемся в следующем месяце! Актуальная информация о наличии квартир на нашем сайте и у менеджеров отдела продаж: +7(383)373-40-40.
