Февраль на стройплощадках ГК «КПД-Газстрой» был продуктивным. Застройщик вышел на освоение новой локации в районе Околица, завершил все работы на доме №72 в микрорайоне Чистая Слобода, завершается монтаж монолитного каркаса в доме №2 по ГП в жилом комплексе «Тайгинский парк». Все объекты строятся с опережением графиков.
Рассказываем подробнее о новостях со стройплощадок.
«Тайгинский парк»

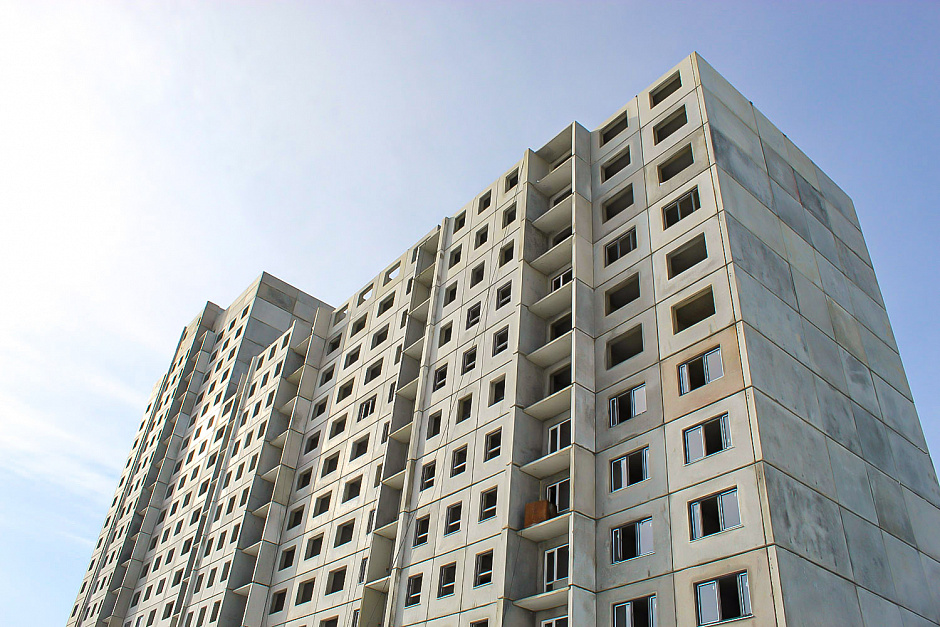

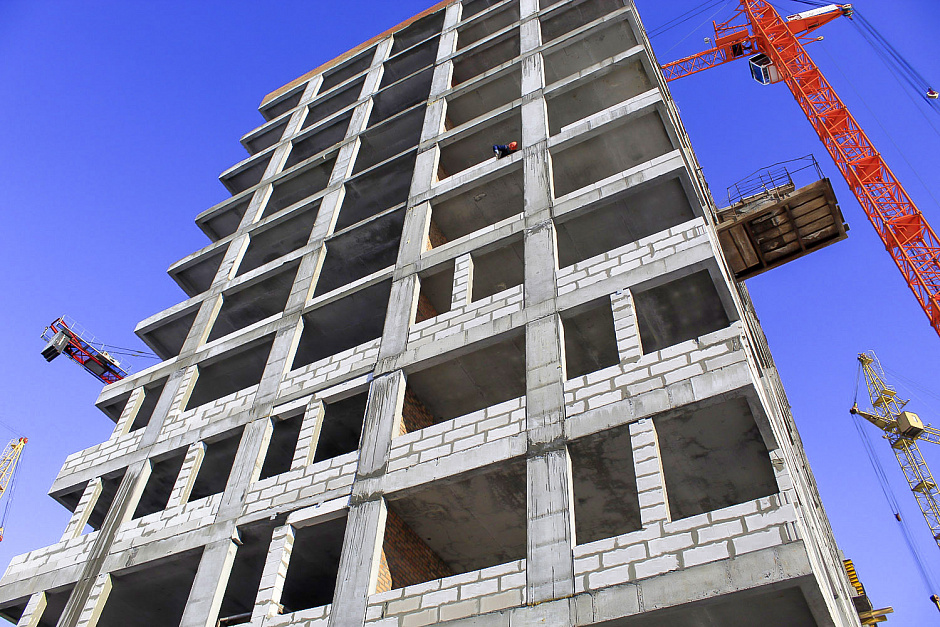

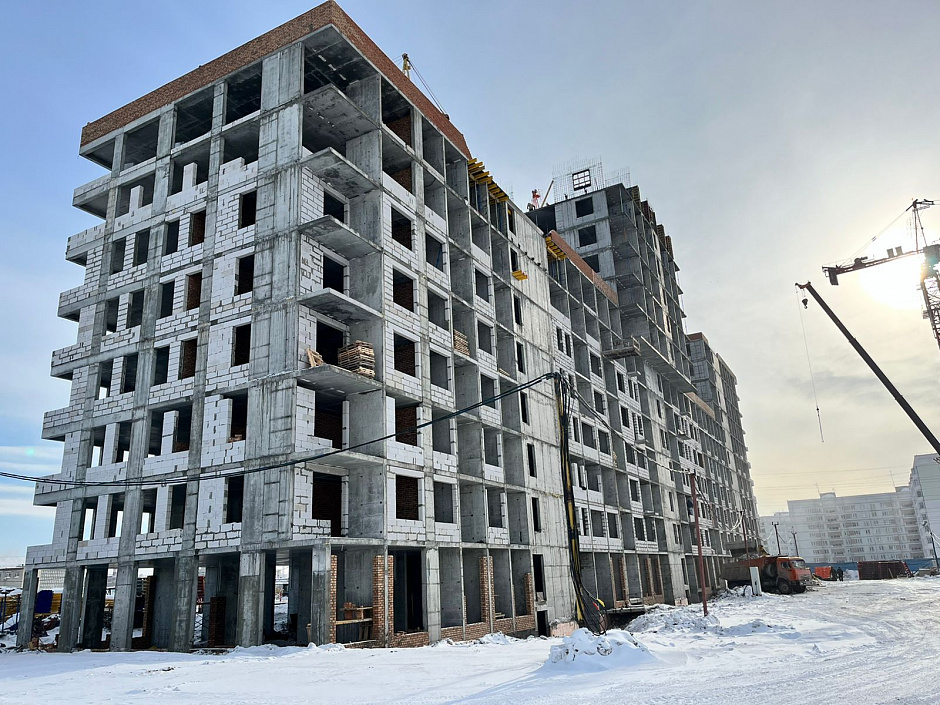

Завершается монтаж монолитного каркаса здания. В блок-секции №2 работы ведутся на уровне 13 этажа. В восьмиэтажной и одиннадцатиэтажной блок-секциях №1 и 3 монтаж каркаса полностью завершен. Строители готовятся приступить к кровельным работам.
Продолжается возведение внутренних кирпичных стен. До уровня 8 этажа работа выполнена на 1 блок-секции, до уровня 9 этажа – на блок-секции №2. На 3-ей блок-секции –продолжаются работы на уровне 10 этажа.
Наружные стены также продолжают монтировать - на уровне 6 этажа.
Поквартирная вентиляция на 90% выполнена в блок-секциях №1 и 3, продолжается работа в блок-секции №2.
Ведутся работы по поквартирному монтажу систем отопления и водоснабжения.

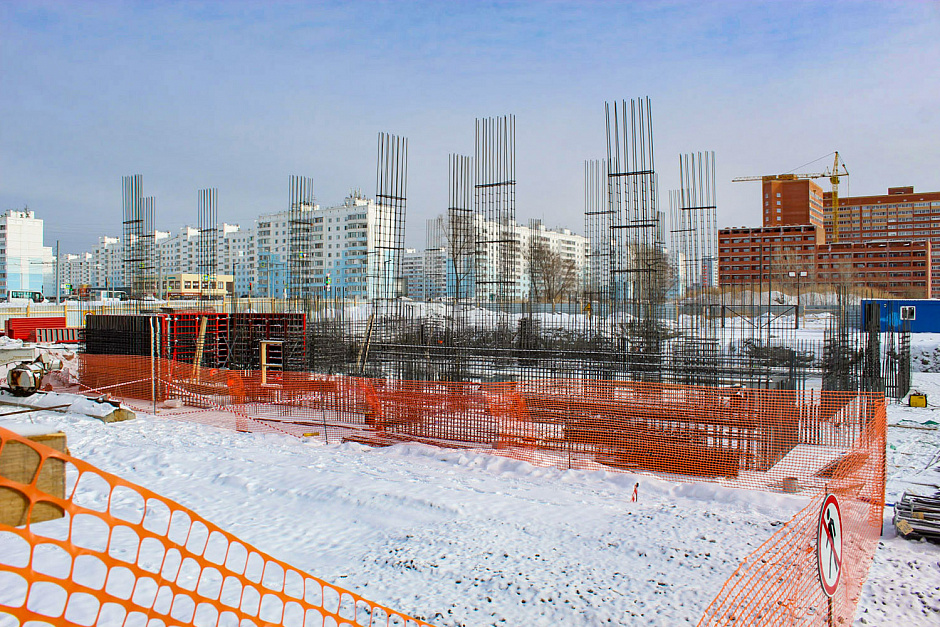

Дом №1: Продолжаются монтажные, а также фундаментные и свайные работы.
Блок-секция №1: свайные работы.

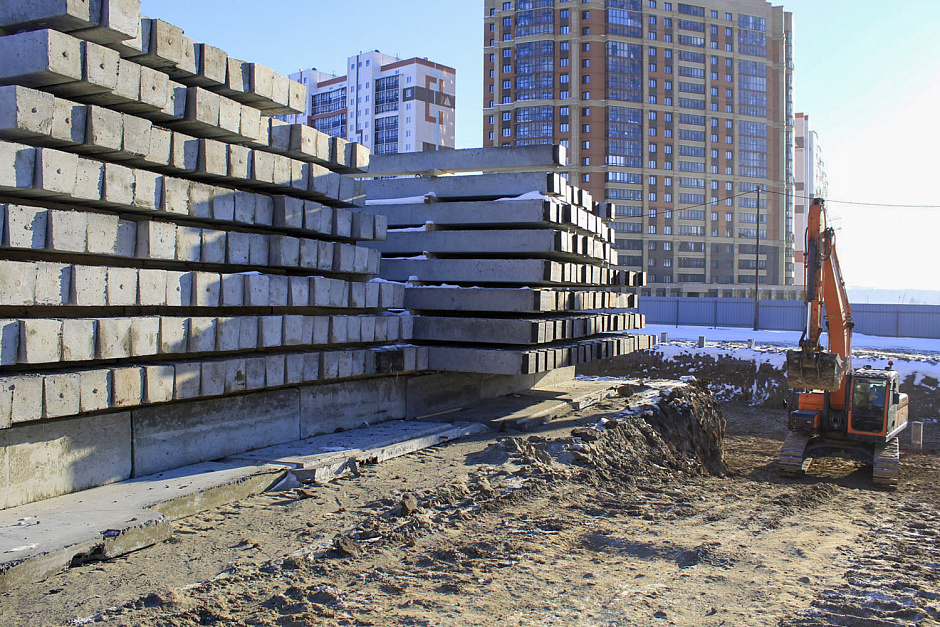

Блок-секция №2: забивка свай завершена, продолжается заливка ростверка.
Блок-секция №3: монтаж подвального этажа.
Блок-секция №4: завершается монтаж монолитного каркаса на уровне 7 этажа, готовятся строители приступить к работам на системе вентиляции.
Блок-секция №5: монтаж монолитного каркаса на 4-ом этаже.
Блок-секция №6: монтаж монолитного каркаса на 2-ом этаже.
Блок-секция №7: продолжается заливка ростверка.
Чистая Слобода

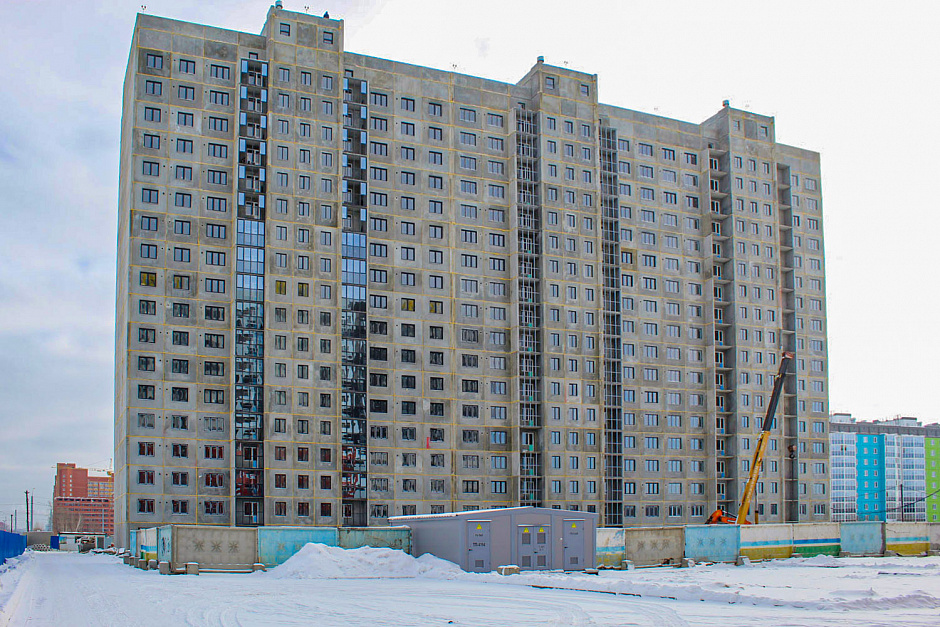

Дом готов ко встрече со своими жителями на 100%. Закончено оформление входных групп. Последний штрих к портрету новостройки – клининговые работы, которые подходят к своему завершению.
Готов на 60 %. В активной фазе – работы по устройству фундаментов под входные группы. Специалисты занимаются монтажом алюминиевых витражей балконов. Внутри дома приступили к отделочным работам: штукатурке, покраске, укладке кафельной плитки в местах общего пользования. Работы по сантехнике и электрике завершены на 80 %. В холлах дома приступили к монтажу лифтового оборудования.
Готовность дома составляет 50%. В первой блок-секции полностью выполнен монтаж наружных и внутренних несущих конструкции. Во второй и третьей секциях - заканчивают строительство 12-х этажей. На 1 и 3 секциях смонтировано 6 этажей балконно-оконных блоков.
Специалисты проводят подготовительные работы для строительства тепловой сети. В доме монтируют внутреннюю систему отопления, выполняют электроразводку.
Работы по строительству выполнены на 10%. Дом – двухсекционный. И в первой, и во второй секции завершены работы на цокольном этаже. В ближайшее время начнется активный этап монтажных работ.
Готовность дома составляет 10%. Строители подготавливают арматурные каркасы к бетонированию наружных стен подвала и внутренних колонн подвала. Строительный кран смонтирован и готов к старту монтажных работ.
Околица

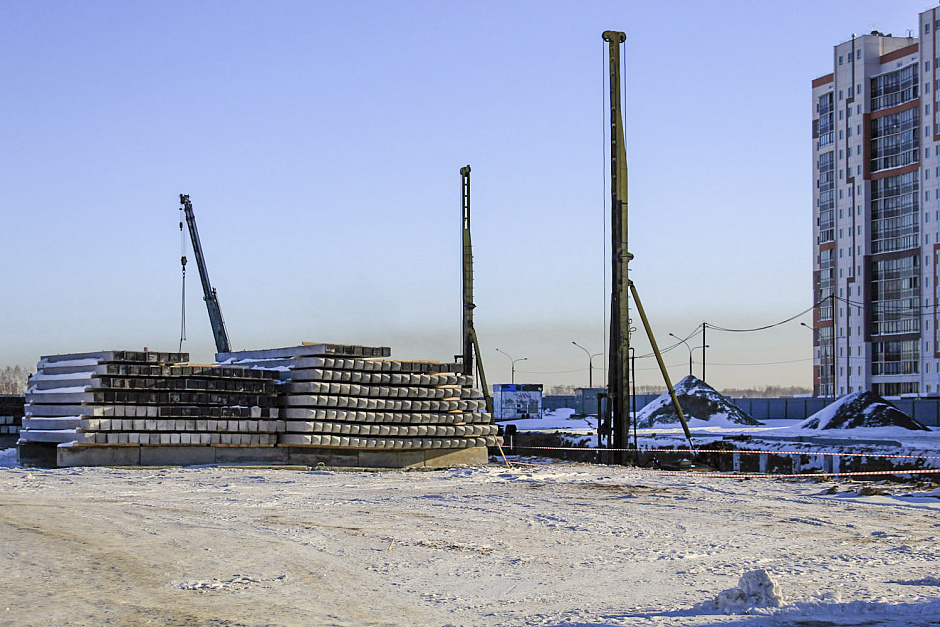

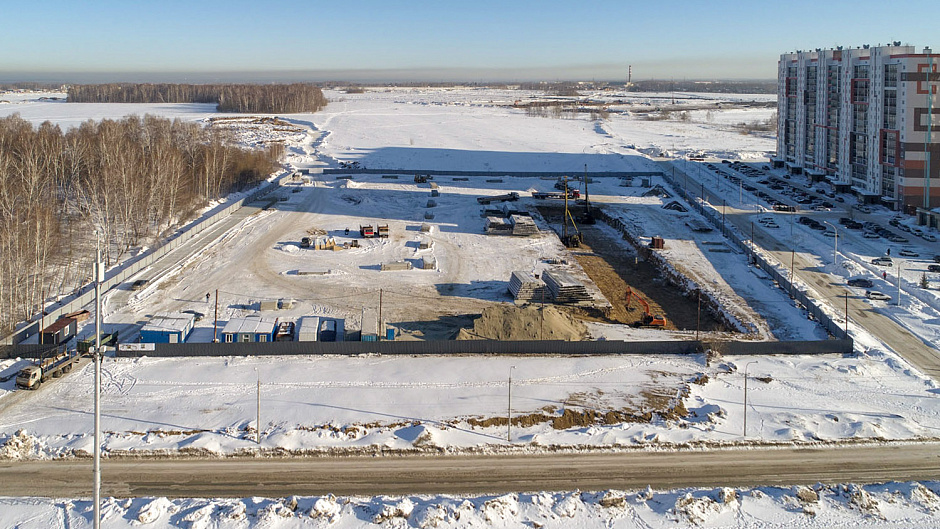

Дом №2. Продолжается забивка свай на площадке трехсекционного дома №2. Ведется подготовка для старта фундаментных работ.
Мы публикуем актуальную информацию о ходе строительства каждый месяц. Свежий фотоотчет со стройки – на сайтах и в социальных сетях.
