Что нового на строительных площадках Чистой Слободы, Околицы, ЖК «Тайгинский парк» и «Калина Красная»? Рассказываем в ежемесячном отчете.

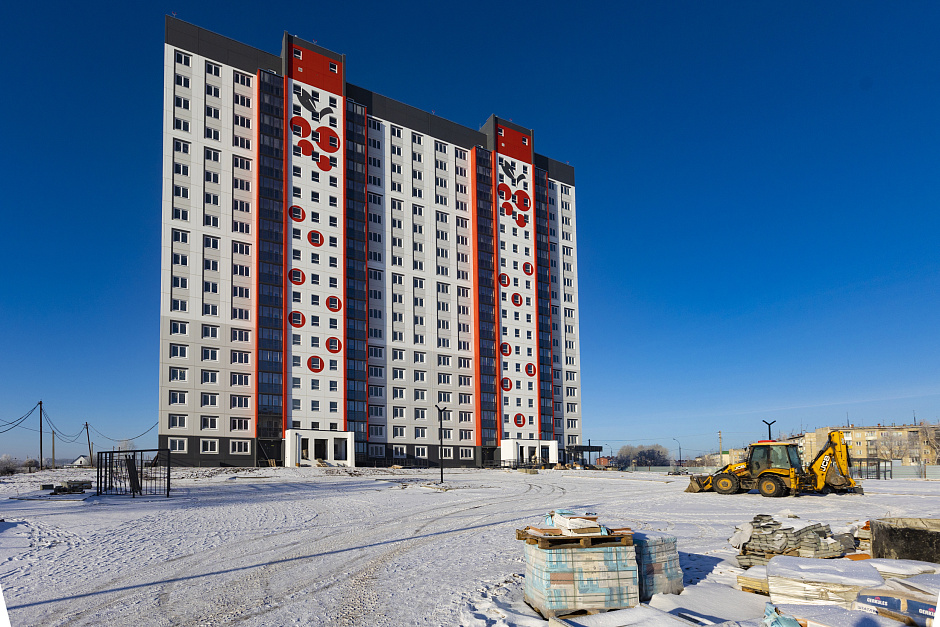

Дом №1:
герметизация швов фасада – 100%;
покраска фасада – 100%;
вентиляция – 90%;
монтаж окон – 100%;
монтаж витражей – 90%;
отопление – 90%;
водоснабжение – 50%;
поквартирная электроразводка – 50%;
наружные сети – 50%.
Дом №2:
покраска фасада – 100%;
вентиляция – 90%;
монтаж витражей – 90%;
отопление – 90%;
водоснабжение – 55%;
поквартирная электроразводка – 50%;
стяжка пола – 15%;
штукатурная отделка квартир и мест общего пользования – 100%;
шпатлевка стен – 50%;
укладка плитки в местах общего пользования – 90%;
укладка плитки в санузлах – 90%;
монтаж лифтового оборудования – 25%;
пожарная сигнализация – 5%;
установка противопожарных дверей – 100%;
наружные сети – 50%.

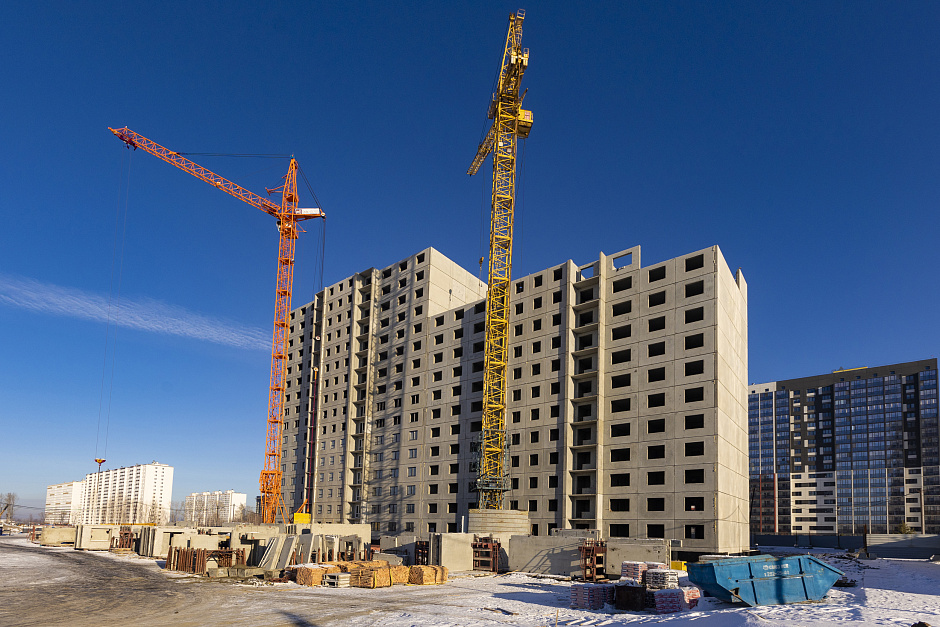

Дом №34:
возведение каркаса здания – 100%;
наружные сибитные стены – 90%;
внутренние кирпичные стены – 95%;
перегородки из ПГП – 60%;
утепление стен фасада – 85%;
облицовка фасада – 85%;
монтаж воздуховодов – 75%;
монтаж окон – 20%;
сантехническая разводка труб – 30%;
обратная засыпка пазух котлована – 80%;
наружные сети – 15%.

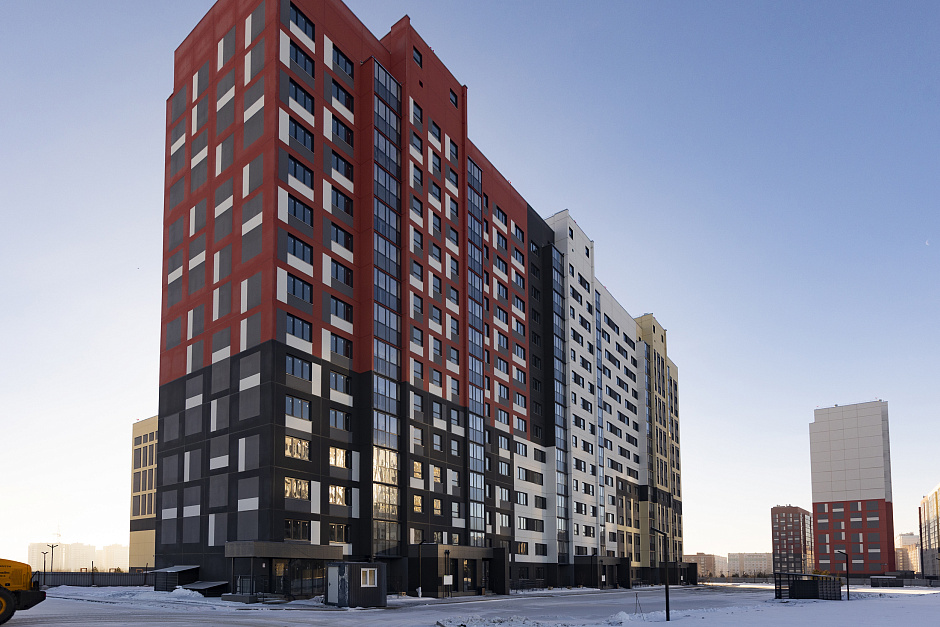

Дом №46:
блок-секция №1 – ведется монтаж 18-го этажа;
блок-секция №2 – ведется монтаж 16-го этажа;
монтаж окон – 40%;
отопление – 20%;
наружные сети – 70%.

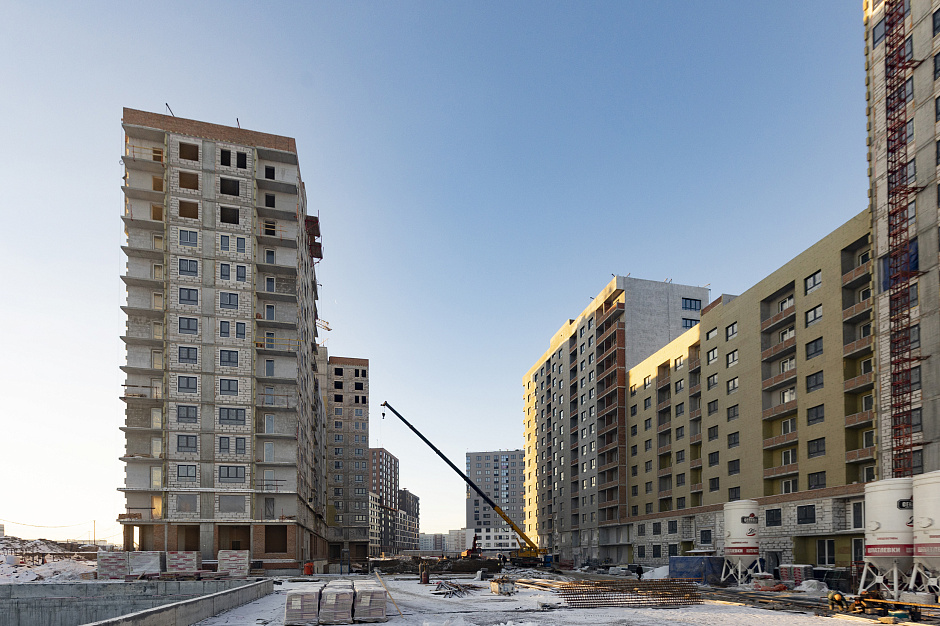

Дом №57:
погружение свай – 100%;
блок-секция №1 – закончено устройство ростверка;
блок-секция №2 – ведется подготовка к устройству ростверка;
блок-секция №3 – ведется подготовка к устройству ростверка.

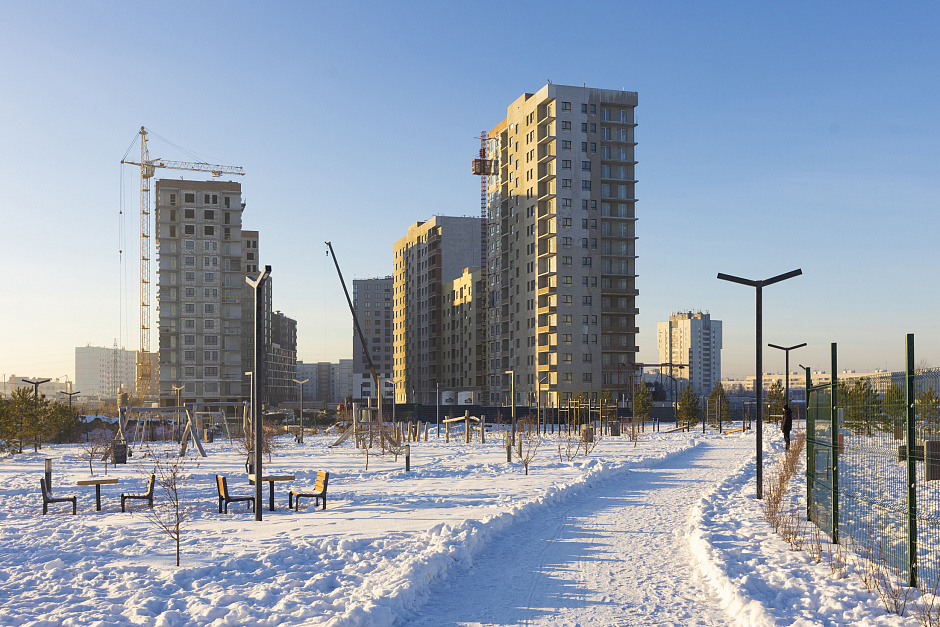

Жилой комплекс «Тайгинский парк»
Дом №3
Блок-секция №1 (17-этажная):
кровельные работы – 80%;
горизонтальная разводка отопления – 90%;
штукатурная отделка стен – 80%;
шпатлевка стен – 50%;
штукатурная отделка оконных откосов – 100%;
стяжка пола – 35%;
утепление лестничных клеток – 90%;
ограждение лестничных пролетов – 100%;
пожарная сигнализация – 90%;
домофония – 90%.
Блок-секция №2 (9-этажная):
кровельные работы – 80%;
горизонтальная разводка отопления – 100%;
шпатлевка стен – 90%;
штукатурная отделка оконных откосов – 100%;
укладка плитки в местах общего пользования – 40%;
потолки в местах общего пользования – 30%;
утепление лестничных клеток – 90%;
ограждение лестничных пролетов – 100%;
пожарная сигнализация – 90%.
Блок-секция №3 (14-этажная):
кровельные работы – 80%;
горизонтальная разводка отопления – 100%;
шпатлевка стен – 30%;
штукатурная отделка оконных откосов – 100%;
утепление лестничных клеток – 90%;
ограждение лестничных пролетов – 100%;
пожарная сигнализация – 90%;
установка противопожарных дверей – 30%;
домофония – 90%;
наружные сети – 70%.

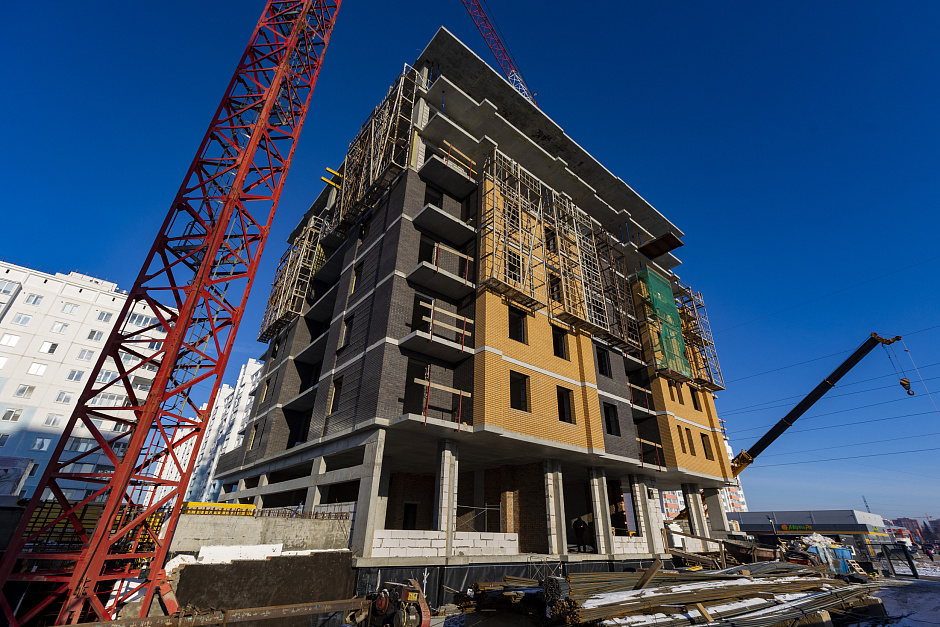

Дом №4
Блок-секция №1 (14-этажная):
кровельные работы – 70%;
утепление стен фасада – 50%;
монтаж окон – 90%;
монтаж воздуховодов – 20%;
поквартирная электроразводка – 80%;
сантехническая разводка труб – 90%;
горизонтальная разводка отопления – 50%;
штукатурная отделка стен – 40%;
стяжка пола – 20%;
пожарная сигнализация – 70%;
домофония – 70%.
Блок-секция №2 (9-14-этажная):
кровельные работы – 70%;
утепление стен фасада – 90%;
монтаж окон – 90%;
монтаж воздуховодов – 20%;
поквартирная электроразводка – 80%;
сантехническая разводка труб – 90%;
горизонтальная разводка отопления – 50%;
штукатурная отделка оконных откосов – 100%;
штукатурная отделка стен – 40%;
пожарная сигнализация – 70%;
домофония – 70%;
наружные сети – 50%.

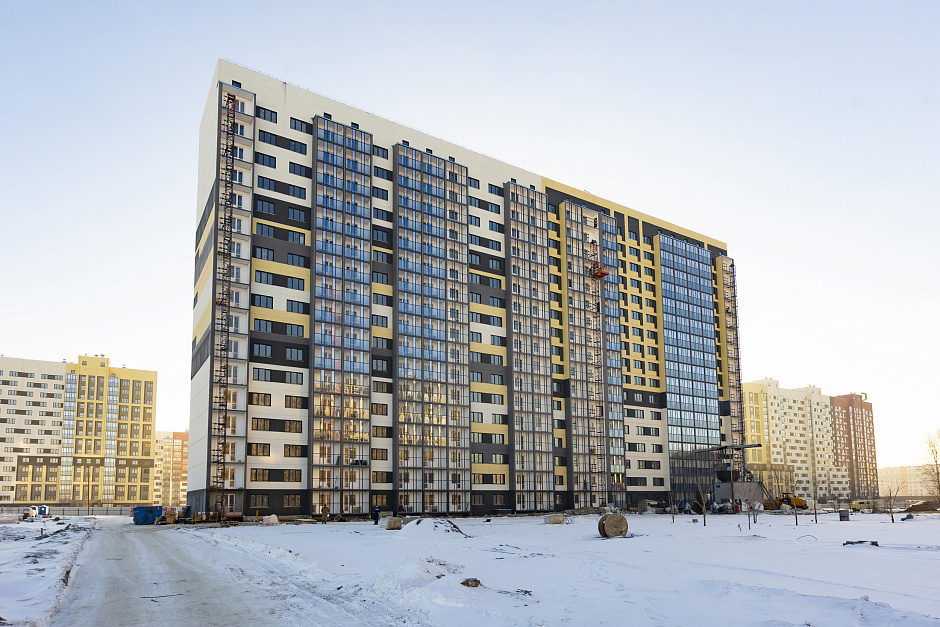

Дом №5:
Дом сдан! Выдача ключей собственникам начнется 16 декабря. Ознакомиться с графиком заселения можно здесь.
Дом №11:
монтаж вентиляции – 70%;
герметизация швов фасада – 90%;
покраска фасада – 90%;
кровельные работы – 90%;
монтаж окон – 90%;
установка витражей – 70%;
отопление – 80%;
поквартирная электроразводка – 70%;
штукатурная отделка квартир и мест общего пользования – 90%;
шпатлевка стен – 70%;
укладка плитки в местах общего пользования – 20%;
поквартирная установка входных дверей – 50%;
укладка плитки в санузлах – 10%;
монтаж натяжных потолков – 20%;
стяжка пола – 40%;
монтаж лифтового оборудования – 50%;
пожарная сигнализация – 60%;
противопожарные двери – 80%;
кирпичная кладка входных групп – 90%;
наружные сети – 70%;
благоустройство придомовой территории – 50%.

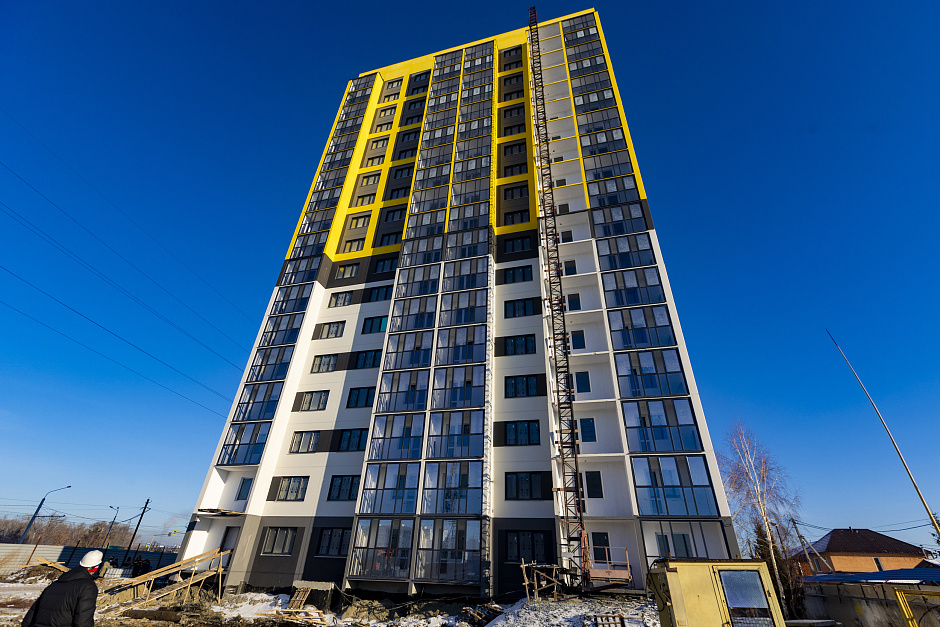

Дом №12:
на блок-секции №1 ведется монтаж 15-го этажа;
на блок-секции №2 ведется монтаж 17-го этажа;
на блок-секции №3 ведется монтаж 17-го этажа;
монтаж вентиляции – 10%;
монтаж окон – 30%;
наружные сети – 20%.
Жилой комплекс «Калина Красная»
Дом №1:
вентиляция – 100%;
штукатурная отделка квартир и мест общего пользования – 100%;
укладка плитки в местах общего пользования – 80%;
установка межкомнатных дверей – 100%;
монтаж натяжных потолков – 20%;
укладка линолеума – 100%;
поклейка обоев – 10%;
укладка плитки в санузлах – 80%;
монтаж лифтового оборудования – 70%;
противопожарная сигнализация – 85%;
установка малых архитектурных форм – 100%.
С новостями со стройплощадок вернемся 10 января! Актуальная информации о наличии квартир на нашем сайте и у менеджеров отдела продаж: +7 (383) 373-97-84.
